資材ごとに保管方法が違うの?まとめて確認したい。
この記事の要点
建築資材の保管は「地面から離す・覆いをする・種類を混在させない・期限を管理する」の4つが共通ルールです。
資材ごとのポイントを横断的に整理して、現場の品質管理に活かせます。
建築資材の保管は、地面から離す・覆いをする・種類を混在させない・期限を管理するの4つが、資材を問わない共通ルールです。
建築工事では多種多様な資材を現場に搬入します。それぞれに適した保管方法があり、誤ると品質低下・廃棄ロス・施工不具合につながります。
試験でも「セメントは何袋まで積み重ねる?」「鉄筋のさびはどう判断する?」という形で問われます。まとめて押さえておく。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
| 資材 | 地面からの離隔 | 覆い | 主な注意点 |
|---|---|---|---|
| セメント | 必須(パレット等) | 必須(湿気厳禁) | 13袋以下積み重ね・購入後2か月で品質確認 |
| 鉄筋 | 必須(枕木等) | ブルーシート等 | 薄い赤さびは可・浮きさびは除去・種類別管理 |
| 骨材(砂・砂利) | 清潔な地盤上 | 異物混入防止 | 細骨材・粗骨材を分別保管 |
| 木材 | 必須(桟木使用) | 直射日光・雨を防ぐ | 反り・割れ防止のため均等に積む |
| 塗料 | 不要(棚等で管理) | 直射日光・火気厳禁 | 密栓保管・使用期限管理・温度管理 |
| 壁紙(クロス) | 縦置き保管 | 湿気・直射日光対策 | 横置き不可・ロット番号管理 |
| PC鋼材 | 必須(枕木等) | 雨露対策 | 変形厳禁・さびの判断は鉄筋と同様 |
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
試験で最も問われるのが、この見分けです。板状で自重でたわむものは立てて保管し、それ以外は寝かせたり積んだりします。取り違えると割れ・変形の原因になります。
| 保管の向き | 材料 | 理由 |
|---|---|---|
| 立てて(縦置き) | 板ガラス・アルミニウム製建具・障子・襖・長尺のビニル床シート・巻いた壁紙(クロス) | 板状で自重でたわむ・割れるものは、寝かせると下に荷重が集中する。巻き物は巻きぐせを防ぐ |
| 横置き(寝かせる) | ロール状カーペット(横に倒して俵積み・2〜3段程度) | 縦に立てると自重で下端の芯がつぶれて変形する |
| 平積み | ALCパネル(水平な台木の上)・木製建具のフラッシュ戸・断熱用の硬質ウレタンフォーム保温板・プレキャストコンクリート床部材 | 反りぐせを防ぐため平坦な敷台に平積み。ALCは所定の高さ・段数を守る(1.5mは過大で誤り) |
| 段積み(段数に注意) | 袋入りアスファルト(10段程度まで)・高力ボルトの箱(3段程度まで)・既製コンクリート杭(原則2段、やむを得ず3段以上は同径) | 積み過ぎると下の材料に荷重が集中し、変形・破損・荷崩れを起こす |
この表のどれか1つを逆にして出すのが定番です。とくに板ガラスの「平積み」は、令和5・7年と繰り返し誤りの肢で出ています。板ガラスは立てて保管します。
プレキャストコンクリートの床部材を平積みで積み重ねるときは、上下の台木が同じ鉛直線上になるように積みます。台木の位置がずれると、部材に曲げの力がかかって割れます。

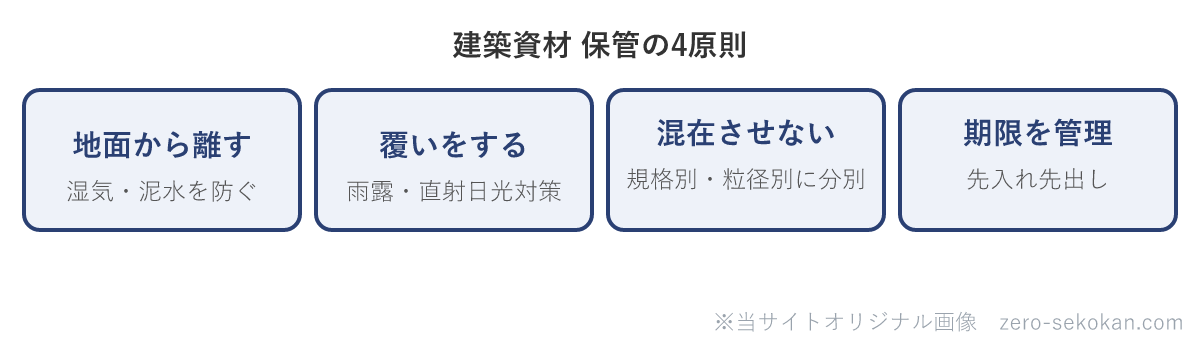

資材の種類にかかわらず、現場保管では次の4つが共通の基本です。
言い換えると、「雨に濡らさない・地面に直接置かない・期限を守る」を徹底することが、搬入資材の品質確保の基本です。
材料の保管は、平成27年度から令和7年度まで1級・2級でほぼ毎年問われています。過去問の主題が「材料の保管」の問だけでも20問を超える頻出テーマです。引っかけは大きく3つのパターンです。
| 年度・級・No. | 問われ方/引っかけ |
|---|---|
| 1級 R5 No.42 | 砂付ストレッチルーフィングのラップ部を「下に向けて」縦置き → 正はラップ部を上に向ける ←①向き |
| 2級 R5後期 No.31 | 板ガラスを「平積み」 → 立てて保管(平積みは割れる) ←②立てる/積む |
| 2級 R6前期 No.30 | ロール状カーペットを「縦置き」 → 横に倒して保管(自重で下端がつぶれる) ←②立てる/積む |
| 1級 R7 No.43 | 同じく砂付ストレッチルーフィングのラップ部を「下に向けて」縦置き → 正はラップ部を上 ←①向き |
| 2級 R7後期 No.30 | 板ガラスを「平積み」 → 立てて保管 ←②立てる/積む |
| 1級 H27 No.51 | ALCパネルの平積みを「1.5m以下」とした → 1.5mは過大(所定の高さ・段数を守る) ←③数値 |
| 1級 H30 No.51 | ALCパネルの積上げ高さ・段数を過大に設定 → 所定の高さ・段数を守る ←③数値 |
| 2級 H28 No.27 | ロール状カーペットを「縦置き」 → 横に倒して2〜3段まで ←②立てる/積む |
| 2級 R1後期 No.35 | 板ガラスをクッション材を挟んで「平積み」 → 立てて保管 ←②立てる/積む |
| 2級 R2後期 No.35 | (正しい肢)袋入りアスファルトは10段程度・高力ボルトの箱は3段程度まで ←③数値 |
材料ごとに「立てる・寝かせる・積む」と縦置きの向きが決まっており、それを逆にした記述が誤りになります。とくに板ガラスは立てて保管(平積みは割れる)、砂付ストレッチルーフィングはラップ部を上に向けて縦置き、が頻出の正解です。
混同しやすい用語の整理
地上げは資材を地面から離して保管すること(桟木やパレット等を使い、湿気・泥汚れを防ぐ)です。覆いはシートや屋根で雨露・直射日光から守ることです。
どちらか一方ではなく、両方を組み合わせるのが保管の基本原則です。
製造年月日はセメント袋に表示される出荷時期です。使用期限は製造から3か月以内が品質の目安(JASS 5)で、期限を超えたものは試験前に品質確認が必要です。
製造年月日は「いつ作られたか」、使用期限は「いつまで使えるか」と区別してください。
セメントの積み重ね段数の上限は?
13袋以下。
全資材に共通する保管の4原則は?
地面から離す・覆いをする・種類を混在させない・期限を管理する。
先入れ先出しが特に重要な資材は?
セメント・塗料・シーリング材など使用期限のある資材。古いものから使用することで期限切れを防ぐ。
