クロスのロールって横に寝かせてもいいの?保管方法が知りたい。
この記事の要点
壁紙(クロス)は、ロールを立てて(縦置き)保管するのが原則です。
横置きすると自重でロールが変形してしまいます。またロット番号の管理も重要で、同一施工面は同一ロットで仕上げないと色むらが生じます。
壁紙(クロス)は施工前の保管状態が仕上がり品質に直結する材料です。
変形・汚れ・湿気による変色が起きた壁紙を施工すると、見た目の不具合として完成後まで残ります。搬入から施工まで、丁寧な管理が求められます。材料検収の段階でロット番号・数量を記録しておくことが、後の問題防止の基本です。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
壁紙はロール状に巻かれた状態で納品されます。

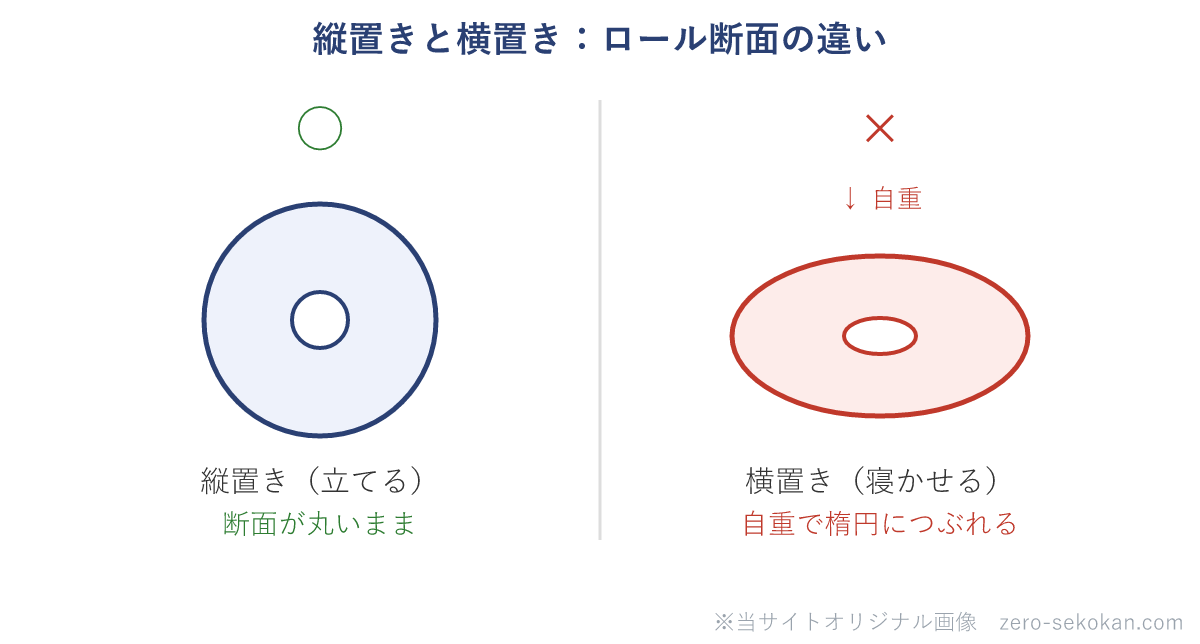

これを横に寝かせると、自重でロールが変形します。特に接触している部分が圧縮されて楕円形に変形し、施工時に均一に貼れなくなります。
言い換えると、「横に寝かせるとつぶれる、立てれば丸いまま保てる」ということです。
壁紙(特に塩化ビニル樹脂製)は紫外線・高温で変色・黄変が起きます。
また湿気が多い環境では、接着面や表面にカビが発生するリスクがあります。
| 避けるべき環境 | 発生するリスク |
|---|---|
| 直射日光・紫外線 | 変色・黄変。特に白系・淡色系のクロスは目立つ |
| 高温(夏場の密閉倉庫等) | 樹脂の軟化・変形。接着面同士のブロッキング(くっつき) |
| 高湿度・結露 | カビの発生。紙系・布系クロスは特に吸湿で寸法変化が起きやすい |
屋内・常温(5~30℃程度)・湿度50~60%程度の環境で保管するのが理想です。
工場出荷時の梱包(ポリ袋・段ボール)は汚れ・傷・端部損傷を防ぐための保護です。
施工直前まで梱包を解かずに保管することで、表面の汚れ・傷を防げます。
特に端部(ロールの両端)は傷つくと施工時のジョイント部に不具合が出るため注意が必要です。
壁紙はロットごとに微妙な色の差が生じることがあります。
同じ品番でも製造ロットが異なると、並べたときに色むら・色ずれが見えてしまいます。
これは完成検査でクレームになりやすいポイントです。
壁紙は施工環境の温度・湿度に影響を受けて寸法が変化します。
冷たい倉庫から搬入してすぐに施工すると、施工後に室温に順化(なじむ)過程で収縮・シワが発生することがあります。
平たくいえば、「施工前に施工場所の温度・湿度になじませてから貼る」ということです。一般に施工24時間前から現場に置いて順化させるとよいとされます。
混同しやすい用語の整理
ビニルクロス(塩化ビニル樹脂製)は現在最も多く使われる壁紙です。耐水性が高く施工しやすい反面、紫外線で黄変しやすいです。
紙クロスは吸湿性があるため湿気管理が重要です。布クロス(壁布)は高級感がありますが、縦置き保管と湿気管理は紙クロスと同様です。
ブロッキングは高温環境でビニルクロスの接着面同士がくっつく現象です。ロールが解けなくなることもあります。
カビは高湿度環境で発生します。どちらも保管環境の温度・湿度管理で防げます。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
壁紙(クロス)のロールを横置きにしてはいけない理由は?
自重でロールが変形(楕円形に変形)するため。変形したロールは施工時に均一に貼れなくなる。
縦置き(芯を立てた状態)で保管する。
壁紙のロット番号を管理する必要がある理由は?
同一品番でもロットが異なると色に微差があり、同一施工面に混在すると色むら・色ずれが発生するため。同一施工面は同一ロットで施工する。
施工前に壁紙を施工場所に順化させる目的は?
施工場所の温度・湿度になじませることで、施工後の収縮・シワを防ぐため。施工24時間前から施工場所の環境に置くことが推奨されている。
