品質管理と出来形管理ってどう違うの?
この記事の要点
品質管理は材料・工法・仕上がりが設計図書の品質基準を満たしているかを確認・記録する管理です。
出来形管理は完成した構造物の寸法・形状が設計値の許容誤差内に収まっているかを確認・記録する管理です。どちらも「完成したものを確認する」点では同じですが、管理する対象が違います。
施工管理でよく対比されるのが、品質管理と出来形管理です。名前が似ているうえ、どちらも「できあがったものを確認する」イメージがあるため混同されがちです。
どちらも「できたものを確認する」という面では同じですが、管理する対象・管理方法・記録の仕方がまったく異なります。ここをしっかり区別しておくと、現場での管理業務がわかりやすくなります。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
建築施工管理では、工事を円滑に進めるために次の4つの管理(4大管理)が基本となります。
言い換えると、4大管理は「品質・スケジュール・原価(コスト)・安全」の4つを同時に管理することです。頭文字をとってQCDS(Quality・Cost・Delivery・Safety)と呼ばれることもあります。
では、出来形管理はどこに位置づけられるのでしょうか。
出来形管理は、この4大管理そのものには含まれません。建築では品質管理の一部として扱われ、完成した寸法・形状が設計値どおりかを確認する活動を指します。
一方、土木・公共工事では出来形管理の比重が大きく、国土交通省の土木工事施工管理基準で「出来形管理基準」が「品質管理基準」と並ぶ独立した管理項目として規定されています。
つまり品質管理と出来形管理は「4大管理の中の2つ」という横並びの関係ではなく、品質管理という大きな管理の中に出来形管理が含まれる(建築)、あるいは別項目として並ぶ(土木)という関係です。
品質管理とは、工事に使う材料・工法・施工の結果が設計図書に定める品質基準(仕様・規格)を満たしているかを確認・記録する管理です。
管理する対象は「材料の品質」「施工の良否(施工精度・手順の適合)」「仕上がりの品質」など広範囲にわたります。
例えば、コンクリートの受入検査(スランプ・空気量・圧縮強度)や防水材の材料試験成績書の確認などが品質管理の活動に含まれます。
記録としては、材料試験成績書・受入検査記録・施工検査記録などを保管します。
出来形管理とは、完成した構造物の寸法・位置・形状が設計値(設計図書)の許容誤差内に収まっているかを確認・記録する管理です。
管理する対象は「寸法」「高さ」「位置」「平坦度」などの物理的な形状です。スラブの厚さ・壁の高さ・開口部の位置などを実測し、許容誤差内かどうかを確認します。
記録としては、実測値と設計値の比較表(出来形管理図表)を作成します。
要は、品質管理は「質が基準を満たしているか」、出来形管理は「形が設計値の誤差内に収まっているか」を確認する管理ということです。

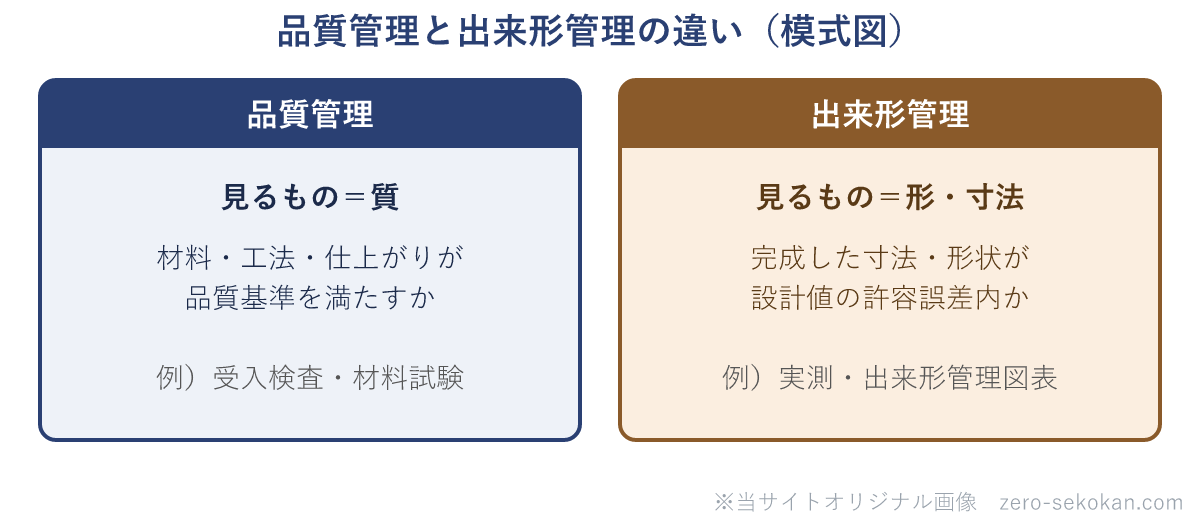

両者の違いは「何を見るか」に表れます。品質管理は質を、出来形管理は形・寸法を確認します。
| 項目 | 品質管理 | 出来形管理 |
|---|---|---|
| 管理する対象 | 材料・工法・仕上がりの品質 | 完成した構造物の寸法・形状 |
| 管理の視点 | 「品質基準を満たしているか」 | 「設計値の許容誤差内か」 |
| 管理手法の例 | 受入検査・試験・施工検査 | 実測・測量・寸法確認 |
| 記録の例 | 試験成績書・施工検査記録 | 出来形管理図表・実測値記録 |
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
混同しやすい用語の整理
施工計画書は工事全体の施工方法・安全管理・品質管理の計画をまとめた文書です。施工要領書は特定の工種(例:防水工事・タイル工事)の施工手順を詳細に記した文書です。
施工計画書が全体計画、施工要領書が個別工種の詳細手順書です。
品質管理の考え方は、令和5年度から令和7年度まで、1級・2級でほぼ毎年問われています。引っかけは大きく次の2つのパターンです。
| 年度・級・No. | 問われ方/引っかけ |
|---|---|
| 1級 令和6年 No.45 | 「目標値を大幅に上回れば優れた管理」「後工程に管理の重点」→誤り。品質管理は計画書どおり実施+前工程の予防が本質(過剰品質はコスト増) ←①品質を作り込む場所 |
| 2級 令和7年後期 No.33 | 試験・検査に重点を置きプロセス管理を軽視→誤り。重点はプロセス管理に置く ←①品質を作り込む場所 |
| 2級 令和6年前期 No.42 | 計画・実施・点検・処置のサイクルを「QCDS」とした→誤り。それはPDCA。QCDSは管理対象(品質・コスト・工程・安全) ←②用語の取り違え |
| 2級 令和5年後期 No.34 | 判定基準と比べ良否を決める行為を「試験」とした→誤り。良否を決めるのは検査(試験は測るだけ) ←②用語の取り違え |
品質は後工程の検査で「見つける」より、前工程のプロセス管理で「作り込む」のが品質管理の本質です。検査依存・過剰品質を優れた管理とする記述、PDCAとQCDS・試験と検査を入れ替えた記述は誤りと見抜きます。
完成した構造物の寸法・位置が設計値の許容誤差内かを確認する管理は?
出来形管理。
材料の受入検査・試験成績書の確認は4大管理のどれに該当するのか?
品質管理。
施工管理の4大管理を答えよ。
品質管理・工程管理・原価管理・安全管理(QCDS)。出来形管理は4大管理には含まれず、品質管理に関わる活動として扱う。
