ウレタン塗膜防水って何?どんな場面で使うの?

この記事の要点

ウレタン塗膜防水は液状ウレタン樹脂を塗り重ねる工法で、継ぎ目がなく複雑な形状の下地にも対応できます。

密着工法は下地に全面接着して新築向け。通気緩衝工法は脱気装置で下地の水蒸気を排出し、改修工事や下地に水分がある場合に適します。

ウレタン塗膜防水は、液状のウレタン樹脂を塗り重ねて防水層を形成する工法です。防水工法の種類の中では塗膜防水に分類されます。

液体を塗るため複雑な形状の下地にも対応できる柔軟性があり、屋上・バルコニー・廊下・ベランダなど幅広い箇所に使われます。

これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。

わかって合格る 1級建築施工管理技士 第一次検定 基本テキスト

テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト

TAC出版/図解が多く全体像をつかみやすい定番。分野の用語は、この1冊で流れを押さえてから過去問に入ると解きやすくなります。

価格・在庫は各販売ページでご確認ください。1級2級の参考書・過去問の比較もどうぞ。

ウレタン塗膜防水とは

ウレタン塗膜防水は、2液型または1液型のウレタン樹脂を塗布・硬化させて防水層を形成します。

防水層の厚みは塗り重ねる回数・塗布量によって調整でき、一般的に2~3mm程度の防水層を形成します。

最大の特徴は継ぎ目(シーム)がないことです。シート防水は重ね部分が弱点になりますが、ウレタン塗膜防水は塗り重ねるため継ぎ目がなく、複雑な形状や入隅・出隅の処理が容易です。

密着工法と通気緩衝工法

密着工法を使う場面

密着工法は、下地にプライマーを塗布し、ウレタン樹脂を直接塗り重ねる工法です。

補強布(メッシュクロス)を入れることで防水層の強度を高める場合があります。

下地の乾燥が十分な新築時の施工に適しています。下地に水分が残っていると、水蒸気がウレタン防水層を持ち上げて膨れ(フクレ)が生じます。

施工手順の例:プライマー塗布 → ウレタン樹脂1層目 → (補強布) → ウレタン樹脂2層目 → トップコート

通気緩衝工法が改修に向く理由

通気緩衝工法は、下地にプライマーを塗布したあと、通気緩衝シート(穴あきシート)を全面に敷き込み、脱気装置(脱気筒)を設置してからウレタン樹脂を塗る工法です。

通気緩衝シートはウレタン防水層を下地から切り離す役割を果たします。下地の水蒸気は脱気筒を通じて外部に排出されます。

なぜかというと、改修工事の下地コンクリートには長年蓄積した水分が残っています。その水蒸気が逃げられないと膨れが起きてしまうからです。

通気緩衝工法ならその問題を回避できます。

独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座で早めにたたき台を用意しておくと安心です。

密着工法と通気緩衝工法の違い

項目密着工法通気緩衝工法
下地との接着全面接着通気緩衝シートで絶縁
脱気装置不要必要(脱気筒を設置)
下地の膨れリスク高い(水分があると膨れる)低い(水蒸気が逃げる)
適した状況新築・下地が乾燥している場合改修・下地に水分がある場合
工程数少ない多い(シート敷込みが加わる)

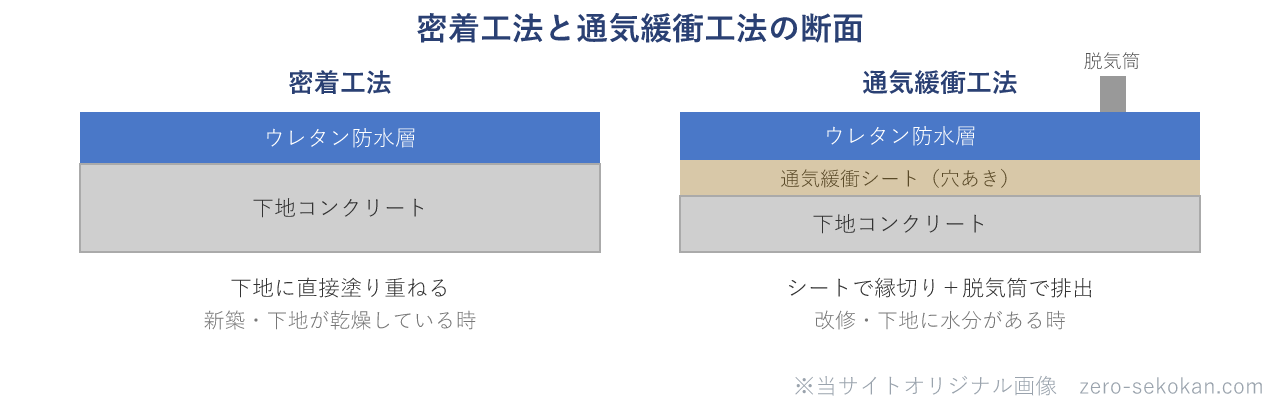

ウレタン塗膜防水の密着工法と通気緩衝工法の断面の違いを示す図
図:ウレタン塗膜防水の密着工法と通気緩衝工法の断面(模式図)。密着は下地に直接ウレタンを塗り重ねる(新築・下地乾燥向き)。通気緩衝は通気緩衝シート(穴あき)で下地と縁を切り、水蒸気を脱気筒から排出する(改修・下地に水分がある時)。

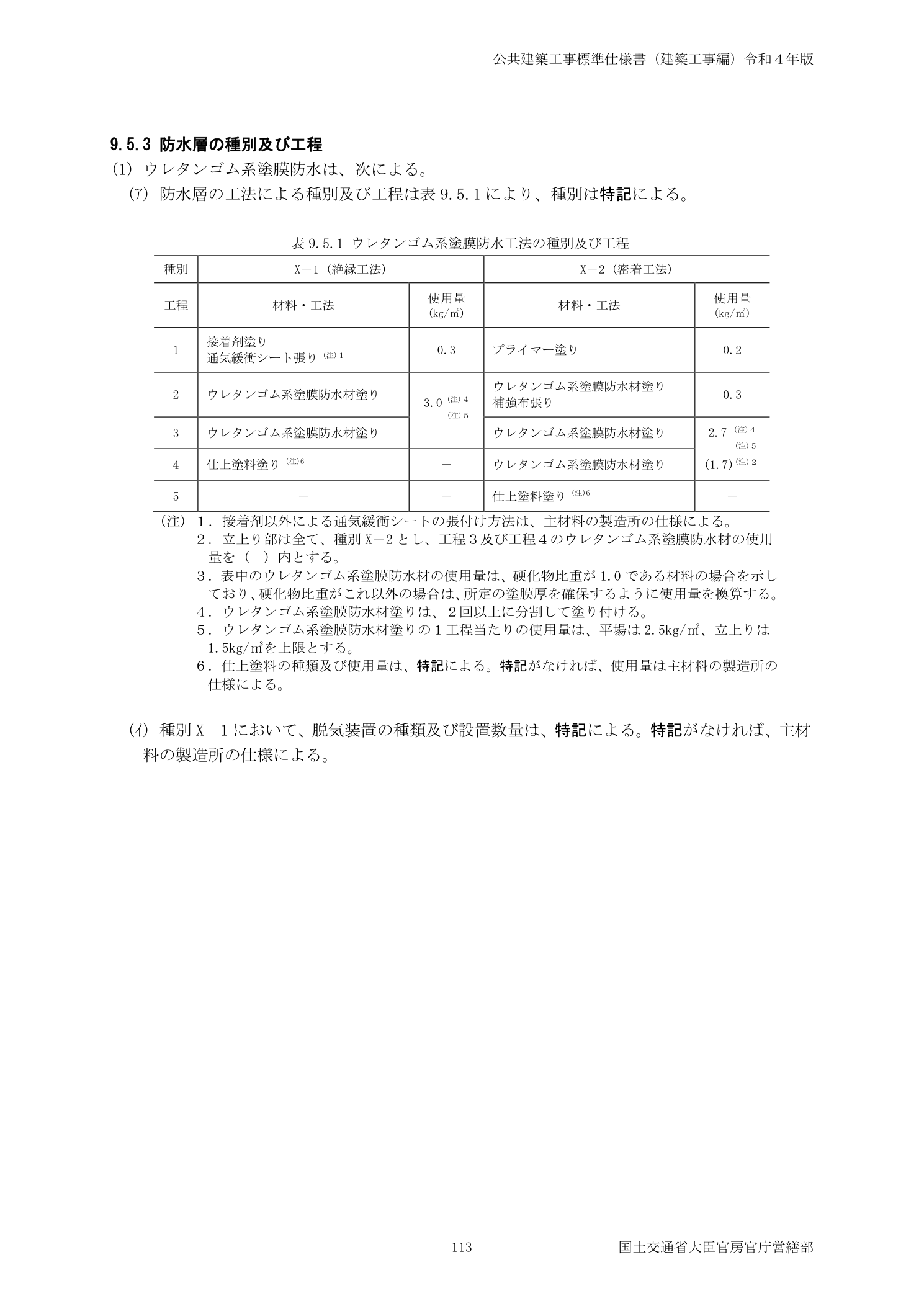

ウレタン系塗膜防水の種別(通気緩衝のX-1・密着のX-2)と工程は、公共建築工事標準仕様書(下図)に示されています。

国土交通省 公共建築工事標準仕様書建築工事編令和4年版 ウレタン系塗膜防水工法種別及び工程表
出所:国土交通省「公共建築工事標準仕様書(建築工事編)令和4年版」(2022年3月)第9章 防水工事 第5節 塗膜防水 表9.5.1「ウレタンゴム系塗膜防水工法の種別及び工程」(種別X-1=通気緩衝〔脱気装置あり〕/X-2=密着、立上り部はX-2)

「新築で乾燥した下地には密着工法、改修で水分が心配な下地には通気緩衝工法」という使い分けです。

現場での品質確認のポイント

膜厚は1層ごとの塗布量で積み上げて管理する

ウレタン塗膜防水は膜厚管理が品質の要です。塗膜は1層ごとの塗布量で厚みが決まるため、各層の塗布量(kg/m²)と乾燥時間を記録し、所定の総膜厚を確保します。塗布量が不足すると規定の膜厚に届かず、早期に劣化します。

通気緩衝工法では、脱気筒の設置個数・位置を設計図書で確認します。

混同しやすい用語の整理

密着工法 vs 通気緩衝工法(ウレタン塗膜防水)

密着工法はウレタン樹脂を直接下地に塗るため、下地の水蒸気が逃げ場を失い膨れが起きやすいです。通気緩衝工法は通気緩衝シートで下地と防水層を絶縁し、脱気筒で水蒸気を排出するため膨れを防止します。

改修工事では通気緩衝工法を選択するのが一般的です。

アスファルト防水 vs ウレタン塗膜防水

アスファルト防水はシートを重ね張りする工法で高い防水性能があり、大規模屋上に適します。ウレタン塗膜防水は塗布するため継ぎ目がなく、複雑な形状・バルコニー・廊下など広範囲に使いやすい工法です。

過去問でどう問われたか

ウレタン塗膜防水は、令和6年度・令和7年度に1級・2級で問われています。引っかけの核心は、通気緩衝シートと補強布で「重ねる/突き付ける」を取り違えさせる点です。

年度・級・No.問われ方/引っかけ
1級 令和6年 No.54通気緩衝シートを「重ね幅50mm」で重ね張りとする→正しくは突付け張り(継ぎ目はジョイントテープ)。シートは重ねない ←①
2級 令和7年前期 No.23補強布を突付け張りとする→正しくは重ね張り(重ね幅50〜100mm)。突付けはつなぎ目が切れる ←②

補強布は重ね張り・通気緩衝シートは突付け張りで、向きが逆になっていないかが最頻の引っかけです。「布は重ね、シートは突付け」とセットで覚えます。なお絶縁工法で通気緩衝シートを立上りまで張り上げない(平場は絶縁・立上りは密着)点も頻出です。

理解度チェック

Q.

ウレタン塗膜防水通気緩衝工法で脱気装置を設ける目的は?

答えを見る

下地の水蒸気を外部に排出し、防水層の膨れ(フクレ)を防止するため。

Q.

ウレタン塗膜防水密着工法の施工前に塗布する材料は?

答えを見る

プライマー(下地との接着性を高めるため)。

Q.

改修工事でコンクリート下地に水分が残る場合、ウレタン塗膜防水はどちらの工法が適するのか?

答えを見る

通気緩衝工法(絶縁工法)。
