「コンクリートの養生期間って、セメントの種類によって何日違うの?気温が低いときは何日延ばせばいいの?」
この記事の要点
コンクリートの養生とは、硬化初期に水分が不足しないよう湿潤状態を保ち、水和反応を十分に進める作業のことです。
建築(JASS 5・公共建築工事標準仕様書)の湿潤養生期間は、計画供用期間の級「短期・標準」で次が基本です(気温別には分けません)。
一方、土木(土木学会コンクリート標準示方書)では日平均気温別に養生期間を延長します(普通で15℃以上5日/10℃以上7日/5℃以上9日など)。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
コンクリートは打設後に水(水分)とセメントが化学反応(水和反応)を起こして固まります。この水和反応が適切に進むためには、硬化初期に水分が不足しないよう「湿潤状態を保つ」ことが必要です。
これが養生の目的です。
養生が不十分だと、コンクリートが乾燥してひびわれが生じたり、設計強度に達しないまま型枠を撤去してしまうリスクがあります。
言い換えると、養生は「コンクリートが十分に育つ期間を確保する作業」です。打設後は放置せず、定められた期間・方法で管理する必要があります。
湿潤養生期間は、建築(JASS 5)と土木(コンクリート標準示方書)で定め方が異なります。ここは混同しやすいところです。
建築(JASS 5・公共建築工事標準仕様書)は、計画供用期間の級で定めます。級が「短期・標準」の場合、次が基本です(気温別の細分はしません)。所要の圧縮強度(標準級で10N/mm²)に達したことを確認すれば、それ以前でも湿潤養生を打ち切れます。
| セメントの種類 | 湿潤養生期間(短期・標準級) |
|---|---|
| 早強ポルトランドセメント | 3日以上 |
| 普通ポルトランドセメント | 5日以上 |
| 混合セメントB種(高炉B・フライアッシュB等) | 7日以上 |
土木(土木学会コンクリート標準示方書)は、日平均気温別に養生期間を延長します。気温が下がるほど水和反応が遅くなるためです。
| セメントの種類 | 日平均気温15℃以上 | 10℃以上15℃未満 | 5℃以上10℃未満 |
|---|---|---|---|
| 早強ポルトランドセメント | 3日以上 | 4日以上 | 5日以上 |
| 普通ポルトランドセメント | 5日以上 | 7日以上 | 9日以上 |
| 混合セメントB種(高炉B・フライアッシュB等) | 7日以上 | 9日以上 | 12日以上 |
例えば土木で普通ポルトランドセメントを使う場合、夏(15℃以上)なら5日で済むところが、秋口(10℃以上15℃未満)になると7日必要になります。

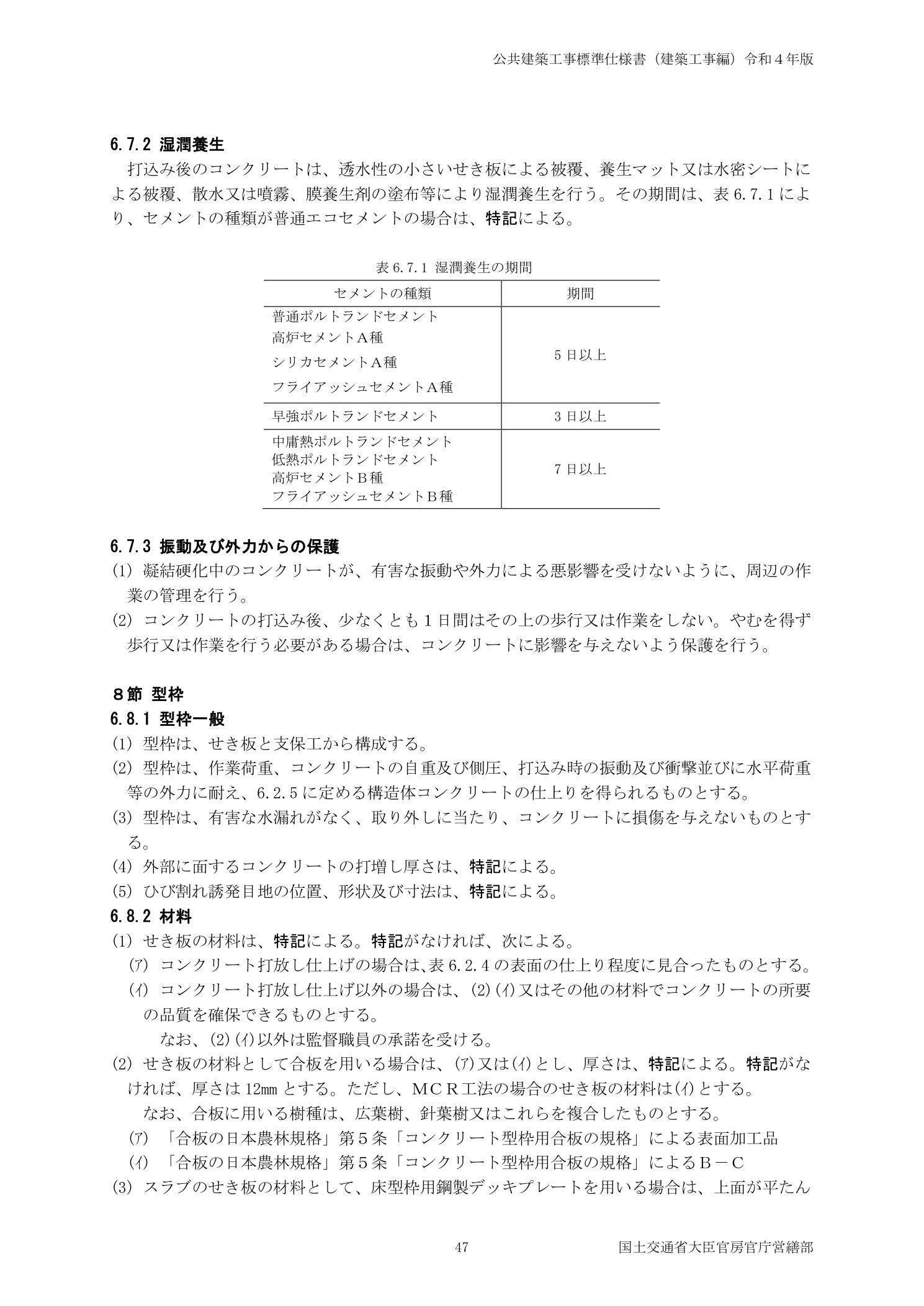

建築(JASS 5)の湿潤養生期間(短期・標準級=普通5日以上・混合B種7日以上)は、公共建築工事標準仕様書(下図)の表6.7.1に示されています。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
湿潤養生の方法は次の3種類が主に使われます。
| 養生方法 | 概要 | 施工管理の確認ポイント |
|---|---|---|
| 散水養生 | コンクリート表面に散水して湿潤状態を保つ。打設後、表面が固まり始めてから散水を開始する。 | 養生期間中、表面が乾燥していないか。散水頻度・時間帯を記録する。 |
| シート養生(覆い養生) | 養生シート・濡れた布(麻袋等)でコンクリート表面を覆い、蒸発を防ぐ。 | シートが全面を覆っているか。風でめくれていないか。乾燥した場合は再散水または交換する。 |
| 膜養生(キュアリングコンパウンド) | コンクリート表面に養生剤(液剤)を塗布して皮膜を形成し、水分蒸発を防ぐ。 | 塗布量・均一性の確認。後から仕上げ材を張る部位には使用制限がある場合があるため設計図書を確認する。 |
コンクリートの養生期間と型枠の存置期間は別の規定です。型枠を外してもコンクリートの養生は続けなければなりません。
| 部位 | 型枠の最短存置期間の目安(JASS 5) |
|---|---|
| 柱・壁の側型枠 | コンクリートの圧縮強度5N/mm2以上を確認後 |
| スラブ下・梁下の型枠(支保工含む) | 設計基準強度の100%(または所定強度)達成を確認後 |
施工管理では、型枠存置期間の終了と湿潤養生期間の終了が一致しないケースがあります。型枠の存置期間が終了してもコンクリートが養生期間中であれば、シート養生や散水養生を継続することが必要です。

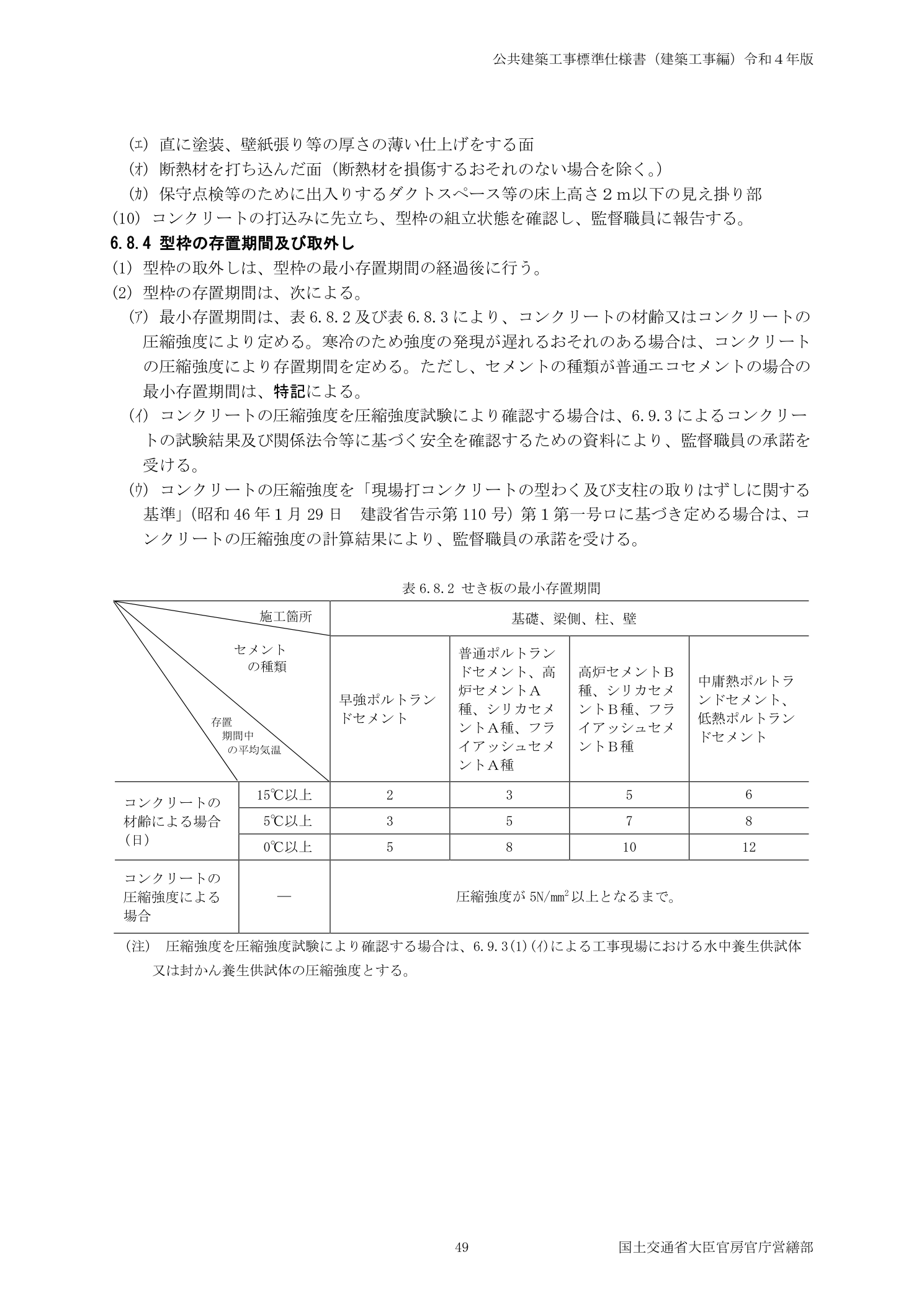

型枠(せき板)の最小存置期間の規定は、公共建築工事標準仕様書(下図)の表6.8.2に示されています。
コンクリートの養生は、令和6年から令和7年まで1級・2級で問われています。引っかけは大きく2パターンです。
| 年度・級・No. | 問われ方/引っかけ |
|---|---|
| 1級 令和7年 No.27 | 強度5N/mm²に達したので湿潤養生を打ち切ったとした → 平均気温15℃以上の継続も必要 ←①打切り |
| 1級 令和6年 No.27 | 早強ポルトランドセメントの湿潤養生期間を普通と同じとした → 普通より短くてよい ←②セメント種別 |
| 2級 令和6年前期 No.39 | 加熱養生期間中は湿潤養生を行わないとした → 加熱中も乾燥を防ぐため続ける ←①継続 |
つまり湿潤養生は強度だけでは打ち切れず(平均気温15℃以上の継続も必要)、加熱養生中も続ける。養生の打切り・継続条件を取り違えるのが誤りです。各行は該当する過去問解説にリンクしています。
混同しやすい用語の整理
早強ポルトランドセメント:水和反応が速く、短期間で強度発現。養生期間が短くて済む(建築・標準級で3日)。
ただし水和熱が大きく大型部材では注意が必要。
普通ポルトランドセメント:標準的なセメント。建築・標準級で5日の湿潤養生が必要。
混合セメントB種(高炉B等):長期強度発現型。初期強度の発現が遅く、養生期間が最も長い(建築・標準級で7日)。
湿潤養生期間:コンクリートに水分を与え続ける期間(JASS 5で規定)。セメント種別・気温に依存。
型枠存置期間:型枠を外さずに保持する期間(コンクリートの強度発現に依存)。
→ 両者は別の規定。
型枠を外した後も湿潤養生を継続する場合がある。
建築(JASS 5)で普通ポルトランドセメントの湿潤養生期間は最低何日以上か(計画供用期間 標準級)。
5日以上(混合B種は7日以上・早強は3日以上)。JASS 5は計画供用期間の級で定め、気温別には分けない。なお土木のコンクリート標準示方書では日平均気温別に普通5日/7日/9日と延長する。
早強・普通・混合セメントB種のうち、湿潤養生期間が最も長いのはどれか。
混合セメントB種(高炉B・フライアッシュB等):7日以上。早強3日・普通5日・混合B種7日の順に長くなる(建築・標準級)。
型枠を撤去した後もコンクリートの湿潤養生を続けなければならない場合があるのはなぜか。
型枠存置期間と湿潤養生期間は別の規定であるため。型枠を外しても養生期間が終了していない場合は、散水養生・シート養生等で湿潤状態を維持しなければならない。
養生方法として膜養生(キュアリングコンパウンド)を使用する場合、施工管理で注意すべき点は何か。
後から仕上げ材(タイル・モルタル等)を張る部位では膜養生剤が接着を妨げる可能性があるため、設計図書・仕様書で使用可否を確認する必要がある。
