型枠の存置期間って何?どんな場面で使うの?
この記事の要点
型枠の存置期間とは、コンクリートを打設してから型枠を外す(脱型する)までに必要な、最低限の期間のことです。十分な強度を発現する前に型枠を外すと、変形・崩壊のリスクがあります。
存置期間はセメントの種類・部位(柱・壁・梁・スラブ)・平均気温によって異なります。建築基準法とJASS 5に基準が定められています。
型枠をいつ外すかは工程上の重要な管理ポイントです。
早く外せれば工程を短縮できますが、基準を満たす前に外すと構造上の問題が生じます。「早く外したい」という工程圧力に負けないために、脱型基準を先に頭に入れておくといい。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
コンクリートは打設直後から強度が発現しはじめますが、十分な強度になるまでには時間がかかります。
特にスラブ・梁の底型枠は自重と上部荷重を支えているため、早期に外すとたわみ・崩壊の危険があります。
一方、柱・壁の側型枠は荷重を直接支えていないため、比較的早く外せます。部位によって存置期間が違う理由はここにあります。
建築基準法施行令第76条とJASS 5に基準が定められています。
| 部位・部材 | セメントの種類 | 平均気温15℃以上 | 5℃以上15℃未満 |
|---|---|---|---|
| 基礎・梁側・柱・壁のせき板(側型枠) | 早強ポルトランドセメント | 2日 | 3日 |
| 普通ポルトランドセメント | 3日 | 5日 | |
| スラブ下の支柱(パイプサポート等) | 早強ポルトランドセメント | 8日 | 12日 |
| 普通ポルトランドセメント | 17日 | 25日 |
言い換えると、側型枠のせき板は数日で外せるが、底(スラブ下)の支柱は2~4週間必要ということです。スラブ・梁の底は荷重を支えているため、存置期間が大幅に長くなります。
表は早強・普通を抜き出したものです。梁下の支柱はセメント・気温にかかわらず28日が基準で、スラブ下より長くなります。
せき板の最小存置期間は、公共建築工事標準仕様書(下図)の表6.8.2に示されています。
日数による管理に加えて、コンクリートの圧縮強度が一定以上に達したことを確認して脱型する方法も認められています。
「せき板(型枠板)」と「支柱(パイプサポート)」で取外し基準が異なる点が試験の引っかけになります。
| 部位・部材 | 取外し可能な圧縮強度 |
|---|---|
| 柱・壁・梁の側型枠(せき板) | 5N/mm2以上 |
| スラブ・梁の底型枠(せき板のみ、支柱は存置) | 設計基準強度の50%以上 |
| スラブ・梁の底型枠の支柱(パイプサポート等) | 設計基準強度の85%以上 または 12N/mm2以上(構造計算で安全確認が前提) |
簡単にいうと、「底の型枠板(せき板)は50%で外せるが、支柱は85%か12N/mm2まで粘る」ということです。せき板を先に外して支柱を残す段階施工が実務でも試験でも重要なポイントです。
例えば設計基準強度Fc=24N/mm2の場合、せき板単独の取外しには24×0.5=12N/mm2以上、支柱の取外しには24×0.85=約20N/mm2以上の強度が必要です。供試体の圧縮試験でこの強度を確認してから脱型します。

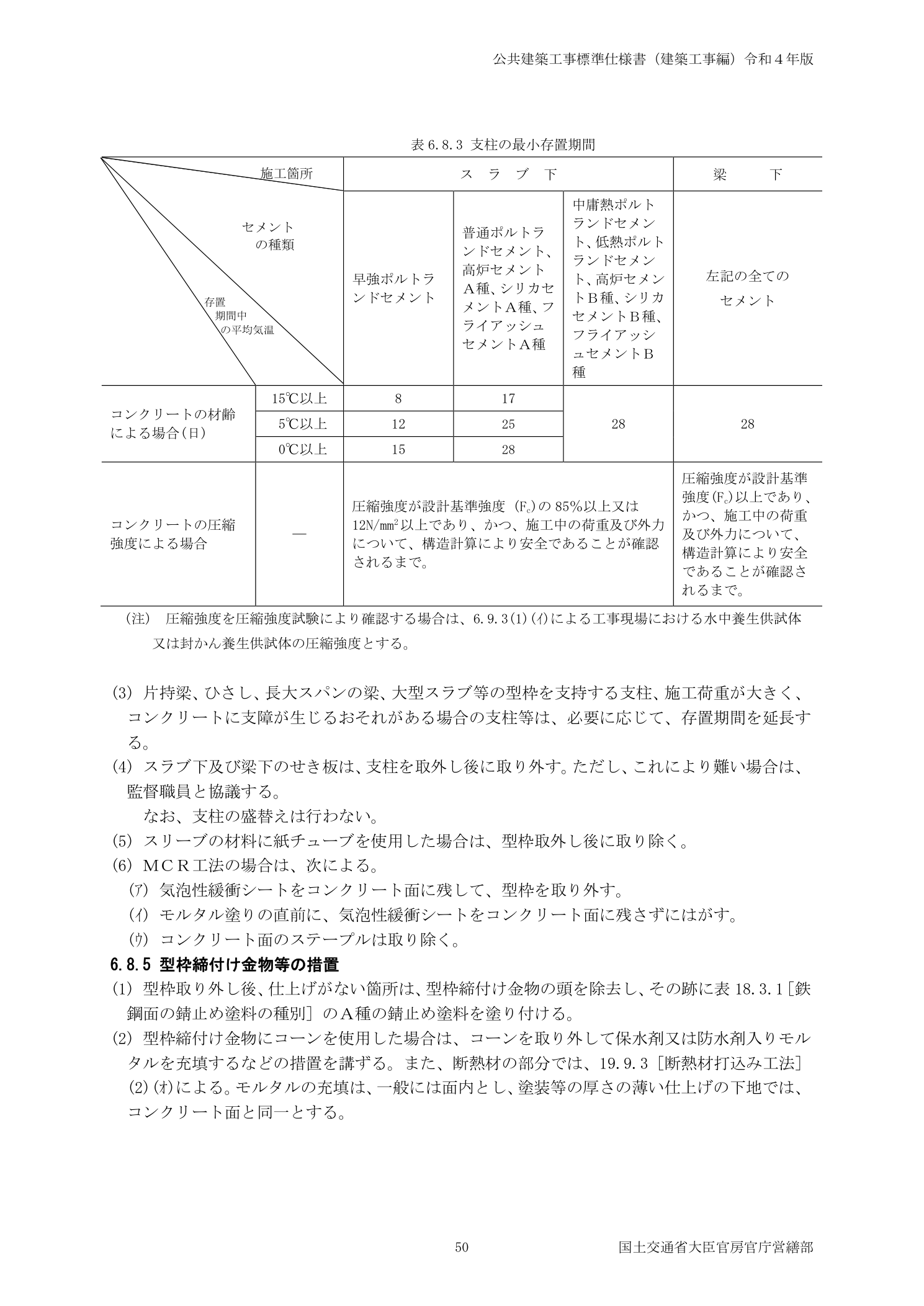

支柱の最小存置期間の規定は、公共建築工事標準仕様書(下図)の表6.8.3に示されています。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
型枠の存置期間は、令和5年度・令和7年度などに2級でくり返し問われています。引っかけは大きく2パターンです。
| 年度・級・No. | 問われ方/引っかけ |
|---|---|
| 2級 令和7年後期 No.21 | 材齢によるせき板の存置期間を普通と高炉セメントB種で同じとした → セメントの種類で異なる(高炉B種は長い)←①セメント種類 |
| 2級 令和5年後期 No.40 | 存置期間を平均気温に係わらず同じ・セメント種類でも同じとした → 気温・セメントの種類で変わる ←②気温/①種類 |
つまり材齢による型枠(せき板)の存置期間は、セメントの種類(高炉B種は普通より長い)と平均気温(高いほど短い)で変わる。条件が違っても日数は同じと決めつけるのが誤りです。各行は該当する過去問解説にリンクしています。
混同しやすい用語の整理
側型枠は柱・壁・梁の側面を押さえる型枠です。荷重を直接支えていないため比較的早く脱型できます。
底型枠はスラブ・梁の底面を支える型枠です。コンクリートの自重+上部荷重を支えているため、コンクリートが十分な強度に達するまで存置が必要です。
脱型は型枠パネルを外す作業です。支保工解体は型枠を支えるパイプサポート・支柱を解体する作業です。
底型枠の場合、型枠パネルを外した後も支保工を残すことがあります(部分的な荷重支持のため)。脱型と支保工解体は別工程として管理します。
普通ポルトランドセメント・平均気温15℃以上の場合、スラブ下の支柱の材齢による存置期間は?
17日(公共建築工事標準仕様書 表6.8.3)。早強ポルトランドセメントなら8日、平均気温が5℃以上15℃未満なら普通セメントで25日となる。
圧縮強度による管理の場合、スラブ下のせき板(型枠板のみ)を取り外せる圧縮強度の条件は?
設計基準強度の50%以上(支柱を存置する場合)。支柱を同時に取り外す場合は、設計基準強度の85%以上または12N/mm2以上かつ構造計算で安全確認が必要。
「スラブ下のせき板と支柱の圧縮強度基準は同じである」は適当か不適当か?
不適当。せき板は設計基準強度の50%以上で取り外せるが、支柱(パイプサポート)は85%以上または12N/mm2以上(構造計算確認要)が必要で、基準が異なる。
RC・鉄骨の施工管理はRC・鉄骨の施工管理にまとめています。
> 型枠工事の施工管理ポイントを確認する
> コンクリートの養生方法と施工管理のポイントを確認する
過去問本命1級建築施工管理 第一次検定 問題解説集
独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る
/内容と料金の解説
この用語が問われた過去問
独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。
参考資料
・JASS 5 鉄筋コンクリート工事(日本建築学会)
・JIS A 5308 レディーミクストコンクリート
・公共建築工事標準仕様書(建築工事編)国土交通省
※ この記事の法令確認日:2026年5月
資格を取ったら、次はキャリアと年収
施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。
登録・相談は無料
受験ガイド・人気記事
せき板だけ外すつもりが支柱まで抜かれる
型枠存置期間はセメントの種類・養生温度・打設部位で変わります。設計基準強度の確認は供試体の圧縮強度試験結果を使い、規定値に達するまで脱型しないでください。
早期脱型は支保工の早期撤去につながりやすいので特に注意が必要です。せき板だけ外して支柱を残すつもりが、現場で支柱まで抜かれていた、という事故が一番こわいところです。
