建築工事届|建築確認申請との違い・提出先・届け出が必要な規模

けんせつる

けんせつる

建築工事届って建築確認申請と何が違うの?どこに出すの?

この記事の要点

建築工事届は建築基準法第15条第1項に基づき、工事着手前に都道府県知事に提出する届け出です。

対象は床面積の合計が10㎡を超える建築物の建築・大規模修繕・大規模模様替えです(防火地域・準防火地域内は規模に関係なく必要)。

建築確認申請と建築工事届、どう違うの?」という疑問がまず浮かぶはずです。

この2つは根拠も提出先も目的も全部違います。混同すると試験で確実にはずします。

建築工事届とは何か

建築工事届は、国が建築活動の統計データを把握するために設けられた届け出です。

毎月公表される「建築着工統計調査」のもとになっているのが、この届け出のデータです。「建物の建築が始まりました」と国に知らせるための手続きで、建物が法令に適合しているかを審査するものではありません。

要は、「誰が何を建てているかを国が統計として把握するための届け出」ということです。

建築確認申請との違い

混乱しやすいところです。

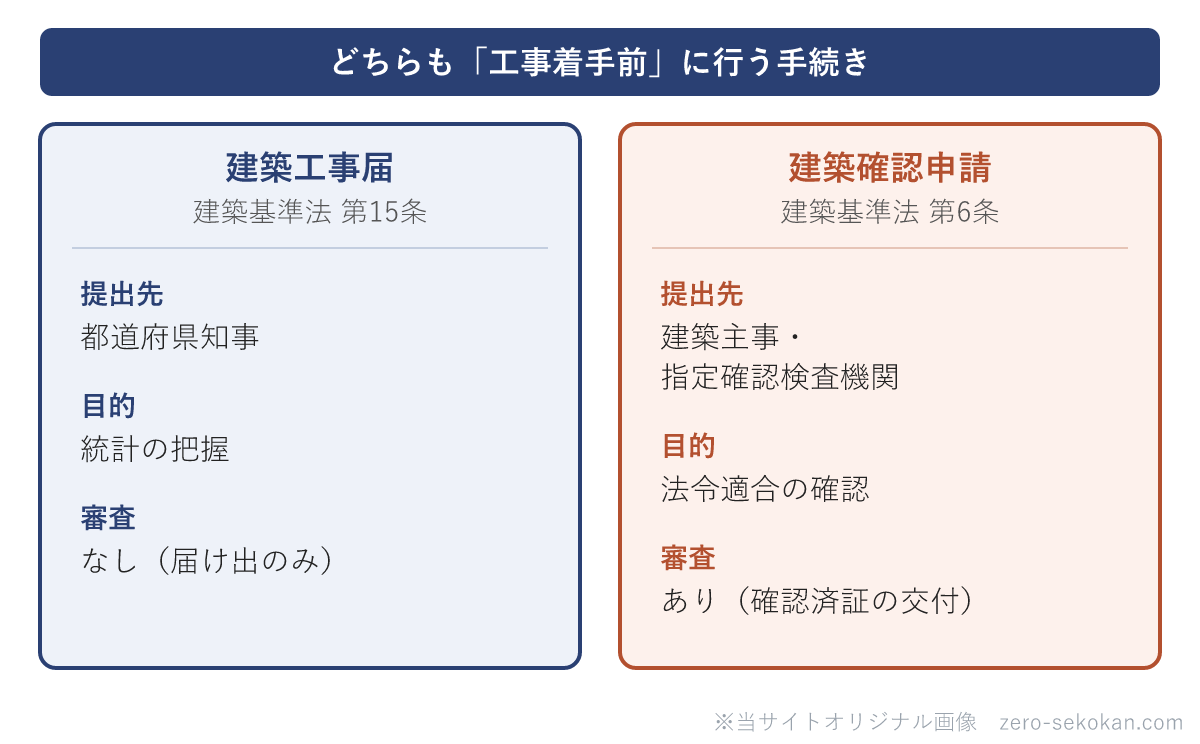

項目建築工事届建築確認申請
根拠建築基準法第15条建築基準法第6条
提出先都道府県知事建築主事または指定確認検査機関
目的統計把握法令への適合確認(許可に相当)
タイミング工事着手前工事着手前(確認済証取得後に着工)
審査の有無なし(届け出のみ)あり(審査・確認済証の交付)

建築確認申請は「確認を受けないと工事できない」のに対し、建築工事届は「届け出をしない場合は罰則があるが、届け出ること自体に審査はない」という位置づけです。

届け出が必要な規模

床面積の合計が10㎡を超える建築物の建築・大規模修繕・大規模模様替えが対象です。

ただし、防火地域または準防火地域内では、面積にかかわらず届け出が必要です。

10㎡以下の建物(小屋や物置等)であっても、防火・準防火地域内であれば届け出義務があるという点に注意してください。

提出先と提出のタイミング

提出先は都道府県知事です。実際には各都道府県の建築行政担当窓口に提出します。

タイミングは工事着手前です。事前届け出なので、工事が始まってから後出しで届け出るというのは認められません。

施工管理のポイント

実務では、建築確認申請の手続きとセットで建築工事届を準備することがほとんどです。どちらも着工前なので、まとめてチェックリストに入れておくのが確実です。

「確認申請だけ出したから大丈夫」と建築工事届を忘れるケースがあるため、工事届は別に管理しておく習慣をつけてください。

確認申請から完了検査までの手続きの流れは、国土交通省の資料(下図)に整理されています。

建築確認・中間検査・完了検査の手続き概要(国土交通省)
出所:国土交通省「建築確認・検査の手続き概要」確認申請から完了検査までの流れ。建築工事届は着工前に都道府県知事へ提出する届出で、建築確認申請と並行して準備するものです。

混同しやすい用語の整理

建築工事届 vs 建築物除却届

建築工事届(第15条第1項)は「建てる」ときの届け出で、都道府県知事に提出します。建築物除却届(第15条第1項)は「壊す」ときの届け出で、同じく都道府県知事に提出します。

どちらも第15条の届け出で、提出先が同じなため混同されやすいですが、建てるか壊すかで使い分けます。

労働安全衛生法上の建設工事計画届が必要な工事の種類と届出期限は、沖縄労働局の資料(下図)に整理されています。

建設工事計画届のポイント(沖縄労働局)
出所:沖縄労働局「建設工事計画届のポイント」p.1 届出が必要な工事の種類と届出期限。建築工事届(建築基準法)とは別に、一定規模の工事では労働安全衛生法上の建設工事計画届(労働基準監督署へ30日前)も必要な場合があります。

まとめ

施工管理の基本は施工管理にまとめています。

Q.

建築工事届はどの法律の何条に基づくか?

建築基準法第15条第1項。

Q.

建築工事届の提出が必要になる工事の規模は?

床面積の合計が10㎡を超える建築物の建築・大規模修繕・大規模模様替え。防火地域・準防火地域内は規模に関係なく必要。

Q.

建築工事届と建築確認申請の違いは?

建築確認申請は着工前の許可手続きで確認済証が必要。建築工事届は統計目的の届け出で確認済証は交付されない。

参考資料

・建築基準法 第15条第1項(建築工事届)
