ゼロから学ぶ建築施工管理

  1. HOME
  2. 施工管理
  3. > 完了検査申請

完了検査申請|工事完了後4日以内・検査済証が出るまで建物は使えない

けんせつる

けんせつる

完了検査の申請期限っていつ?検査済証が出るまで本当に建物に入れないの?

この記事の要点

完了検査は建築基準法第7条に基づき、工事完了後4日以内に建築主が申請します。

検査に合格して検査済証が交付されるまで、建物を使用することができません。

「完成したら検査を受ける」という流れは分かっていても、検査済証が出るまで使えないという点を軽く見ている方は多いです。

融資・登記・火災保険の手続きにも直結するため、段取りが遅れると全体のスケジュールに影響します。中間検査の手続きと合わせて、着工前にスケジュールを組んでおくことが重要です。

完了検査の根拠と申請者

根拠は建築基準法第7条です。

申請するのは建築主で、提出先は建築主事または指定確認検査機関です。建築確認申請を提出した先と同じ機関に申請するのが原則となります。

施工会社が代行する場合でも、義務を負うのは建築主です。この「義務者は誰か」は試験でよく問われます。

工事完了後4日以内という期限

工事が完了した日から4日以内(休日等を除く日数)に申請しなければなりません。

中間検査の申請期限と同じ4日以内です。混乱しやすいのはここではなく、「完了=使用開始」ではないという点でしょう。

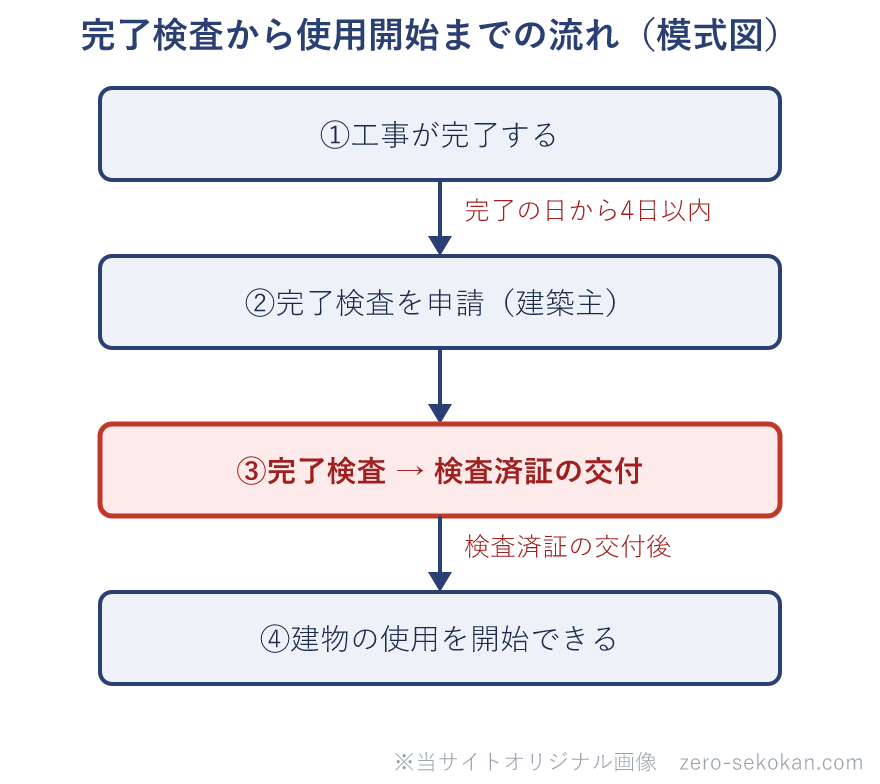

検査済証が交付されるまで、建物を使用することは法律上できません。

ちなみに、法律上は竣工と完了検査申請は別の話です。建物が物理的に完成していても、検査が終わって証明書が出るまでは「使える状態」になりません。

この感覚は現場に出ると自然に身につきますが、試験では条文の文言として押さえておく必要があります。

混同しやすい用語の整理

完了検査申請 vs 建築工事届

完了検査申請は建築基準法第7条に基づき、工事完了後に建築主事等へ提出するものです。これは「建物が建築確認どおりに完成したか」を確認する手続きです。

建築工事届は建築基準法第15条に基づき、工事着工前に都道府県知事へ提出するものです。こちらは統計目的の届け出で、確認や検査とは性格が異なります。

確認申請から完了検査・検査済証交付までの流れは、国土交通省の資料(下図)に整理されています。

建築確認・中間検査・完了検査の手続き概要(国土交通省)
出所:国土交通省「建築確認・検査の手続き概要」確認申請から完了検査・検査済証交付までの流れ。完了検査申請のタイミングと必要書類が整理されています。

検査済証が交付されるまで使用できない

完了検査に合格すると、建築主事または指定確認検査機関から検査済証が交付されます。

この証明書が出るまでは建物を使用してはいけません(建築基準法第7条の6)。使用した場合は法律違反になります。

また、検査済証は次の手続きにも必要になる場面があります。

「検査が終わった後の話でしょ」と後回しにされやすいですが、事前にスケジュールを組んでおかないと引渡しが遅れる原因になります。

施工管理のポイント

検査済証がない建物(いわゆる「検査済証なし物件」)は、売買・融資・増改築の際に大きな支障が出ます。過去には完了検査を受けない建物が多く存在しましたが、現在は受検率がかなり上がっています。

現場では「完了検査を受けること」を工程の中に確実に組み込み、検査日を早めに調整しておくことが大切です。

品確法・建設業法・入契法の改正概要(新・担い手3法)は、国土交通省の資料(下図)に示されています。

新・担い手3法の概要(国土交通省)
出所:国土交通省「新・担い手三法について」新・担い手3法の概要(品確法・建設業法・入契法の改正概要)。適正工期の確保が法制化され、完了検査を見込んだ工程計画が重要性を増しています。

一問一答

Q.

完了検査申請の申請者は誰か?

建築主。施工会社が代行することはあるが、法律上の義務者は建築主である。

Q.

完了検査を受けずに建物を使用するとどうなるか?

建築基準法第7条の6に違反する。検査済証が交付されるまで建物を使用することはできない。

まとめ

施工管理の基本は施工管理にまとめています。

参考資料

・建築基準法 第7条(完了検査)

・建築基準法 第7条の6(使用制限)

けんせつる

このサイトの管理人

けんせつる

建築業界の実務経験をもとに、建築施工管理の用語・施工手順・混同しやすい違いを整理しています。

Topへ >>
