クリティカルパスって何?どんな場面で使うの?

この記事の要点

クリティカルパスとは、ネットワーク工程表で始点から終点に至る経路のうち、最も所要日数が長い経路のことです。この経路上の作業が1日でも遅れると、工期全体が遅れます。

クリティカルパス上の作業はフロート(余裕時間)がゼロです。施工管理者はクリティカルパスの作業を最優先で管理します。

工程管理では、多くの作業が並行・連続して進みます。その中で「この作業が遅れると工期全体が遅れる」という最重要経路がクリティカルパスです。

ここを見落とすと、遅れが発覚した時点で手の打ちようがなくなることもあります。では、クリティカルパスとは何か、現場でどう活かすのかを整理しましょう。

これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。

わかって合格る 1級建築施工管理技士 第一次検定 基本テキスト

テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト

TAC出版/図解が多く全体像をつかみやすい定番。分野の用語は、この1冊で流れを押さえてから過去問に入ると解きやすくなります。

価格・在庫は各販売ページでご確認ください。1級2級の参考書・過去問の比較もどうぞ。

クリティカルパスとはどんな経路のことか

クリティカルパス(Critical Path)とは、ネットワーク工程表において始点から終点(工事完了)に至る経路のうち、最も所要日数が長い経路のことです。

特徴は次の3点です。

言い換えると、「1日でも遅れたら工期全体が遅れる、フロートゼロの最長経路」ということです。ここを最優先で管理するのが工程管理の基本です。

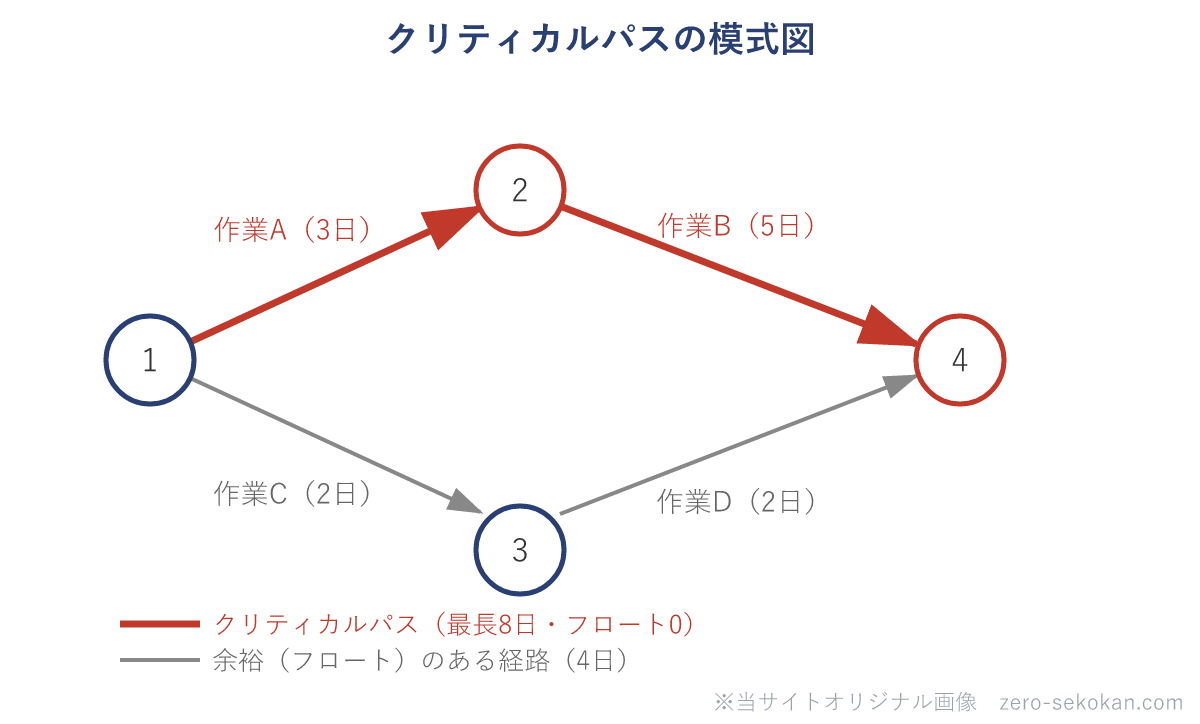

クリティカルパスの模式図
クリティカルパスのイメージ模式図(日数は説明用の例)。①→②→④の経路(3+5=8日)が最長で、ここが1日遅れると工期も遅れる。①→③→④(2+2=4日)は余裕(フロート)がある。

フロート(余裕時間)の2種類

フロート(float)とは、ある作業が工期を遅らせずに遅延できる最大の余裕時間のことです。

フロートには2種類あります。

フロートの詳細については専用記事で確認できます。

要は、フロートは「遅れても工期に影響しない日数の貯金」です。クリティカルパスはこの貯金がゼロの経路です。

例えば、躯体工事が遅れても設備工事・内装工事と並行して追いつける工種はフロートがある状態です。逆にコンクリート打設の前工程である型枠工事は遅れが即後工程に響く、クリティカルパス上の作業になりやすいです。

独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座で早めにたたき台を用意しておくと安心です。

施工管理でなぜクリティカルパスを把握しなければならないか

クリティカルパスの作業が遅れると工期全体が遅れるため、最優先で管理しなければなりません。

フロートに余裕がある作業は、資源(人・機械)をクリティカルパスの作業に振り向けることができます。また、工期短縮を図る場合はクリティカルパス上の作業を短縮することで全体工期を縮められることになります。

逆に言えば、クリティカルパス以外の作業を急かしても工期は縮まりません。ここを理解しているかどうかで、工程管理の効果が大きく変わります。

現場でのクリティカルパス管理の確認ポイント

過去問でどう問われたか

ネットワーク工程表は、令和5年度・令和7年度の1級・2級で問われています。引っかけは大きく2つのパターンです。

年度・級・No. 問われ方/引っかけ
2級 令和7年後期 No.42ダミーを「予備日」とした → ダミーは所要時間ゼロの擬似作業(前後関係を示すだけ) ←①用語
1級 令和5年 No.46フリーフロートを使い切ると後続作業のTFに影響するとした → FFは定義上、後続作業に影響しない ←②フロート

ネットワークは用語の定義とフロートが狙われます。ダミーは時間ゼロの擬似作業(予備日ではない)、フリーフロートを使っても後続作業には影響しない。定義を1点ずらして誤りにするのが定番です。

急ぐべきはクリティカルパス上の作業だけ

クリティカルパスは遅れが全体工期に直結する最重要ルートです。工程会議ではクリティカルパス上の作業の進捗確認を最優先してください。

フロートがゼロの作業は一日の遅れも許されないため、先行作業の完了確認が重要です。

混同しやすい用語の整理

クリティカルパス vs フロート

クリティカルパスはフロートがゼロの経路(最長経路)です。フロートはある作業が持てる余裕日数です。

クリティカルパス上の作業はフロートが0です。

最早開始時刻 vs 最遅開始時刻

最早開始時刻(EST)は最も早く着手できる時刻です。最遅開始時刻(LST)は工期を遅らせずに着手できる最も遅い時刻です。

両者の差がトータルフロートです。

理解度チェック

Q.

クリティカルパスとは何か?

ネットワーク工程表において始点から終点に至る最長の経路。フロート(余裕時間)がゼロで、遅れると工期全体が遅れる。

Q.

クリティカルパス上の作業のフロートは何日か?

0日(ゼロ)。

Q.

工期を短縮したい場合、どの作業を短縮するべきか?

クリティカルパス上の作業(フロートがゼロの作業)を短縮する。
