工程管理と進捗管理ってどう違うの?
この記事の要点
工程管理は工事全体の施工順序・所要日数を計画し、工期内に完了させるための管理です。工程表(バーチャート・ネットワーク工程表)を使って計画し、実績と比較して管理します。

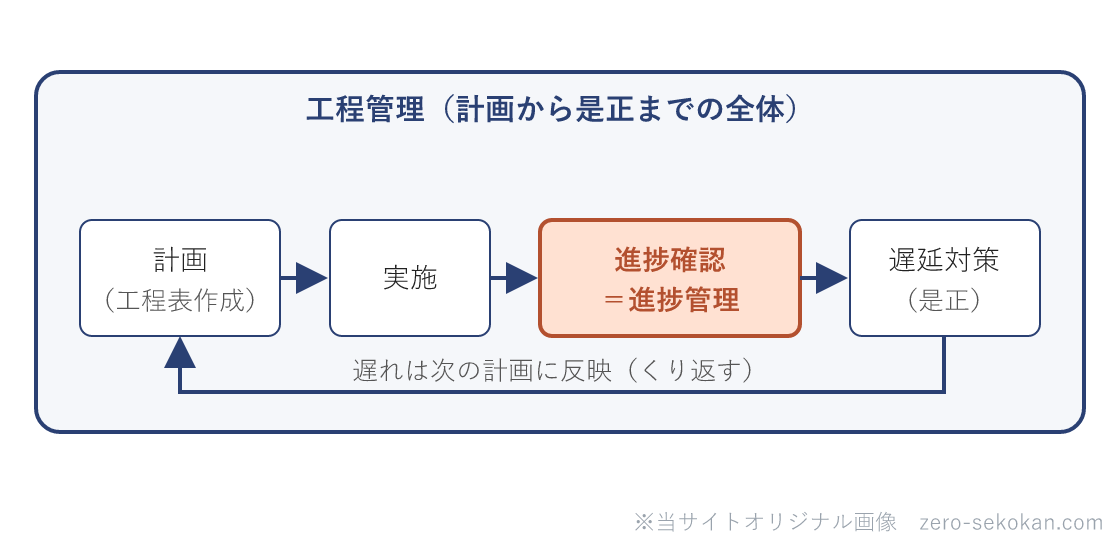

進捗管理は工程管理の一部で、計画に対して現時点の工事がどこまで進んでいるかを確認・評価する行為です。「工程管理が計画する仕事、進捗管理が実績を確認する仕事」と区別できます。
建設工事では多くの工種が連続・並行して進みます。それぞれの工種の施工順序・所要日数を計画し、工期内に完了させるための管理が工程管理です。
計画どおりに進んでいるかを日々確認する行為が進捗管理といいます。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
工程管理とは、工事を定められた工期内に完了させるため、各工種の施工順序・所要日数・施工時期を計画し、実績と比較しながら管理する業務です。
工程管理の主な業務は次のとおりです。
進捗管理とは、工程計画に対して現時点の工事実績(完了割合・日程)がどの状態にあるかを定期的に確認・評価し、遅延があれば対策を取る行為です。工程管理の中の「確認・是正」のフェーズです。
言い換えると、工程管理は計画を作って工期を管理すること、進捗管理は計画に対して今どこまで進んでいるかを確認することで、進捗管理は工程管理の一部です。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
工程管理で使う主な工程表の種類は次のとおりです。
| 工程表の種類 | 特徴 |
|---|---|
| バーチャート工程表 | 横軸に時間・縦軸に工種を並べた棒グラフ形式。わかりやすいが工種間の関係性が見えにくい。 |
| ネットワーク工程表 | 工種間の依存関係を矢印で表示。クリティカルパスの把握に優れる。 |
例えば、バーチャートは発注者や他業者への説明資料として使いやすく、ネットワーク工程表は工期短縮の検討に役立ちます。現場では両方を使い分けることが多いです。
混同しやすい用語の整理
工程管理は計画から実績管理・改善までの全体プロセスです。進捗管理はその中の「現時点の実績確認」の行為です。
進捗管理は工程管理の一部です。
工期は着工から竣工までの期間(日数・契約上の期間)です。工程は工事の手順・順序の計画そのものを指します。
工程管理(工程計画)は、令和5年度の1級・令和7年度の2級で問われています。引っかけは手法と目的の取り違えで、くり返し出るのが山崩しの目的です。大きく2つのパターンです。
| 年度・級・No. | 問われ方/引っかけ |
|---|---|
| 令和5年度 1級 No.44 | 工程計画。「工期短縮を図るため山崩しを検討した」は誤り(山崩しは資源の平準化の手法。工期短縮はクリティカルパス上の作業を縮める)←①目的の取り違え |
| 令和7年度 2級(後期) No.31 | 工程管理。「山崩しは工期短縮に用いる手法」は誤り(山崩しは平準化の手法)。Sチャート=出来高の累積を縦軸・時間を横軸、3次元CAD・CGで進捗把握も論点←①② |
くり返し出るのは①の山崩しの目的です。山崩しは労務や機械の投入量のピークをならす平準化の手法で、工期短縮の手法ではありません。工期を縮めたいときは、山崩しではなくクリティカルパス上の作業に手を打ちます。
工程管理の目的は?
工事を定められた工期内に完了させること。
バーチャート工程表とネットワーク工程表の違いは?
バーチャートは横棒グラフ形式でわかりやすいが工種間の関係が見えにくい。ネットワーク工程表は工種間の依存関係を矢印で表し、クリティカルパスの把握に優れる。
> 工程表とネットワーク工程表の違いを確認する
> クリティカルパスとは何かを確認する
施工管理の基本は施工管理にまとめています。
過去問本命1級建築施工管理 第一次検定 問題解説集
独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る
/内容と料金の解説
この用語が問われた過去問
独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。
参考法令・規格
※ この記事の確認日:2026年6月
資格を取ったら、次はキャリアと年収
施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。
登録・相談は無料
受験ガイド・人気記事
まちがえやすいポイント
進捗管理を工程管理と同じ広さの言葉と思わないようにしてください。進捗管理は工程管理の中の「計画に対する実績確認」のフェーズで、工程管理は計画から是正までを含む全体です。工期(期間)と工程(手順・順序)の取り違えも試験で狙われます。
実務では、出来高の累積をS字カーブで表し、計画線と実績線の乖離を見て遅れを早期に発見します。遅れが出たら原因(労務・材料・天候)を分析し、工程回復計画を発注者に報告します。
