「消火栓って1号・2号で何が違うの?消火器の設置間隔は何mごとになってる?
施工管理でどこを確認する?」
この記事の要点
消火設備は消防法施行令に基づき設置が義務付けられており、建築工事の施工管理でも設置場所・設置間隔・竣工時の機能確認が重要です。
消火設備とは、火災の初期消火・延焼阻止のために設ける設備で、消火器・屋内消火栓・スプリンクラーなどがあります。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
消火設備とは火災の初期消火・延焼阻止を目的とした設備です。建築物の用途・規模に応じて消防法施行令で設置が義務付けられています。
消火設備の主な種類は次のとおりです。
言い換えると、「個人が使う初期消火器具(消火器)」と「ホースや配管を使う固定設備(消火栓・スプリンクラー)」に分けられます。施工管理では設置位置・数量・機能確認のすべてが確認の対象ですね。
屋内消火栓設備の設置基準は消防法施行令第11条に規定されています。ポイントは「ホース接続口から各部分までの水平距離」です。
| 消火栓の種類 | 水平距離 | 操作人数 | 放水量(最小) |
|---|---|---|---|
| 1号消火栓 | 25m以下 | 2人 | 130L/min以上 |
| 易操作性1号消火栓 | 25m以下 | 1人 | 130L/min以上 |
| 2号消火栓 | 15m以下 | 1人 | 60L/min以上 |
1号消火栓は放水量が大きいが、ホースを延ばしてバルブを開けるために2人必要です。2号消火栓は1人で操作できるようにホースが自動巻取り式になっており、放水量は小さいです。
「水平距離25m以内(1号)」というのは、フロアのどの地点からでも消火栓ボックスまで25m以内に到達できる位置に設置するという意味です。消火設備の設計段階で配置計画を確認しておくことが重要です。
施工管理では、竣工前に消防署の完了検査(消防検査)を受けるため、設置位置・表示・操作箱の状態が設計図通りか確認します。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
消火器の設置は消防法施行令第10条に規定されています。各部分から消火器までの歩行距離が20m以下になるように設置することが原則です。
歩行距離とは「実際に歩いて消火器まで行く距離」で、壁・間仕切りを迂回した実際の移動距離です。水平距離(直線距離)ではないため、壁で複雑に仕切られた部屋では適切な配置計画が必要です。
施工管理での確認ポイントは次のとおりです。
スプリンクラー設備は自動的に散水して火災を消火する設備で、ヘッドの感熱部が熱で破断することで放水が始まります。施工管理では次の点を確認します。
混同しやすい用語の整理

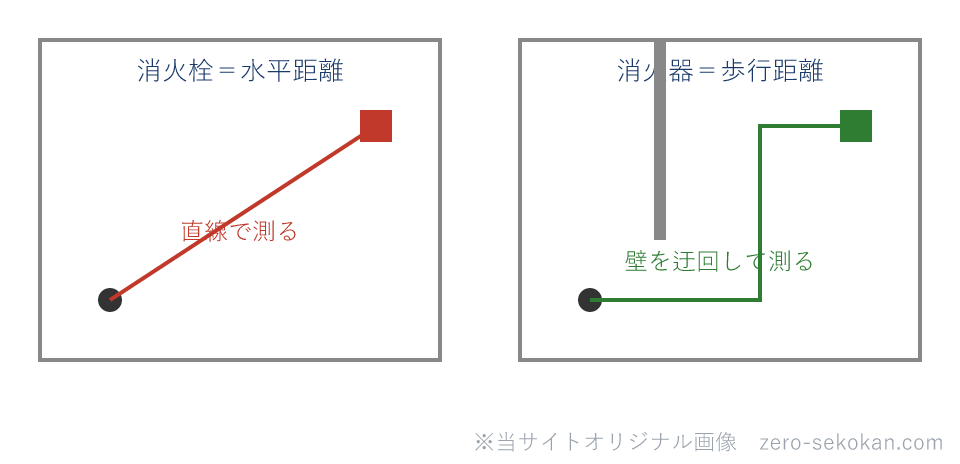

水平距離:直線で測った距離(消火栓の配置基準はこちら)。
歩行距離:壁・間仕切りを迂回した実際の歩行経路の距離(消火器の配置基準はこちら)。
屋内消火栓(1号)の各部分からホース接続口までの水平距離はいくら以下か。
25m以下(消防法施行令第11条)。放水量130L/min以上・2人操作が標準。
消火器の各部分から消火器までの歩行距離はいくら以下か。
20m以下(消防法施行令第10条)。床面からの高さは1.5m以下に設置する。
消火設備の竣工検査(消防検査)は建築完了検査と同時に行われるか。
別々に行われる。消防検査は消防署、建築完了検査は建築主事・指定確認検査機関が行う。工程に両方の検査日程を組み込む必要がある。
設備工事の施工管理は施工管理の視点でまとめています。
過去問本命1級建築施工管理 第一次検定 問題解説集
独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る
/内容と料金の解説
独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。
参考資料
※ この記事の法令確認日:2026年5月
資格を取ったら、次はキャリアと年収
施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。
登録・相談は無料
受験ガイド・人気記事
消防検査は建築完了検査とは別日程で組み込む
消火設備で施工管理上のトラブルになりやすいのは「スプリンクラーヘッドと天井仕上げの取合い」です。スプリンクラーヘッドは天井面にフラットに納まるように位置を決めて配管しますが、天井内のダクト・梁・照明器具の位置変更によってヘッドの位置がずれることがあります。天井内の工種調整を設備・電気・建築が揃った総合図で行い、ヘッド位置が変わる場合は早期に変更手続きをとる必要があります。
消防検査(消防署の完了検査)は建築完了検査とは別に行われるため、消防検査の日程を工程に組み込んでおくことが重要です。
