インサートとは何か:種類・施工手順と設備施工管理の確認ポイント

本ページはプロモーション(アフィリエイト広告)を含みます。

けんせつる

けんせつる

インサートって何?コンクリート打設のどのタイミングで何をするの?

この記事の要点

インサートとは、RC造や鉄骨造の天井・床スラブにあらかじめ埋め込み、配管・ダクト・照明器具などをあと施工で吊り下げるための雌ネジ付きの金具のことです。

施工管理ではコンクリート打設前のインサート位置確認(総合図との照合)と、各業者のインサートが干渉していないかの確認が主なチェックポイントになります。

インサートはコンクリートに埋め込んでしまうと後から動かせません。打設前の確認が唯一のチェックタイミングです。

簡単に言えば、コンクリートを流す前にナット(雌ネジ)を仕込んでおき、固まった後にそこへボルトをねじ込んで設備をぶら下げる仕組みです。

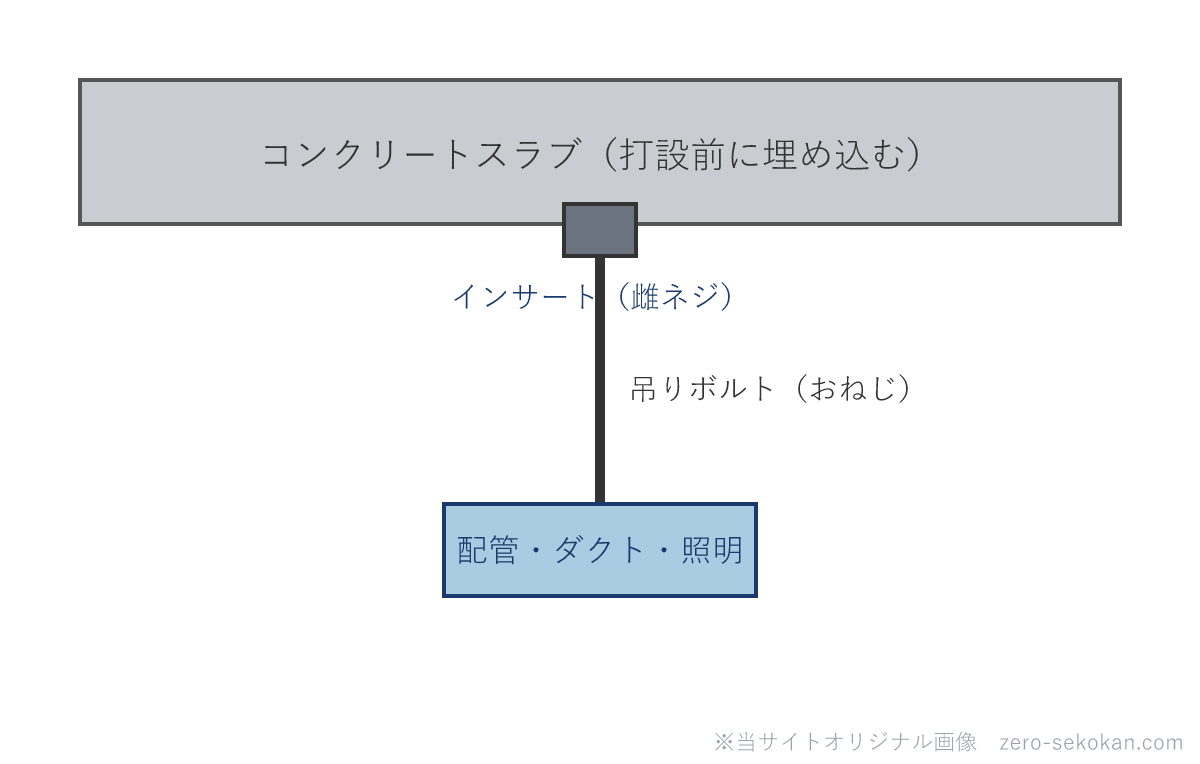

スラブに埋め込んだインサートに吊りボルトをねじ込み設備を吊る模式図
位置関係をイメージでつかむための模式図。形・寸法・比率は実物どおりではありません。打設前にスラブへ雌ネジ金具を埋め込み、硬化後にその雌ネジへ吊りボルト(おねじ)をねじ込んで設備を吊り下げます。

これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。

わかって合格る 1級建築施工管理技士 第一次検定 基本テキスト

テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト

TAC出版/図解が多く全体像をつかみやすい定番。分野の用語は、この1冊で流れを押さえてから過去問に入ると解きやすくなります。

価格・在庫は各販売ページでご確認ください。1級2級の参考書・過去問の比較もどうぞ。

インサートの種類と材質の使い分け

インサートは材質・形状・用途によっていくつかの種類があります。

種類 特徴 主な用途
鋳鉄製・鋼製インサート強度が高く重量物の吊り下げに向く重量のある空調機器・大型ダクト
樹脂製インサート軽量で錆びない。強度は金属製より低い電灯・軽量設備機器
型枠インサート型枠に固定して打設するタイプスラブ天端・梁底面

言い換えると、「重いものを吊るには金属製、軽いものなら樹脂製も選択肢」という使い分けです。

設計図書(電気図・衛生図・空調図)でインサートの種類・サイズ・荷重が指定されているため、設計図書の指定に従って使い分けます。

独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座で早めにたたき台を用意しておくと安心です。

インサートはいつ設置するのか

インサートの設置タイミングはコンクリートの打設方法によって異なります。

重要なのは「打設前が唯一のチェックタイミング」という点です。

コンクリートが固まった後にインサートの位置が違うことに気づいても、後からの修正はハンマードリルで孔を開けるアンカー工事になります。事前確認を怠ると大幅なやり直しにつながります。

施工管理で確認すべきポイント

打設前の確認

打設後の確認

例えば、電気業者が照明用インサートを設置したが、その隣に衛生業者の配管用インサートが重なっていた場合、どちらかを移動させないといけません。

この確認を怠ると打設後に「照明器具をつけようとしたらインサートがない」という事態になります。

総合図が固まる前に各業者が先行設置するのが一番危ない

インサートで一番多いトラブルが「総合図が完成する前に各業者が先にインサートを設置してしまう」問題です。

業者ごとに設置してから総合図で調整しようとすると、その時点ですでに重なりが発生しています。総合図で位置を確認・調整した後にインサートを設置させるというルールを着工時に各業者へ徹底することが基本です。

もう一つは樹脂製インサートへの重量物の吊り下げです。

樹脂製は軽量物向けなのに、工事途中で「これにも吊れるだろう」と重い設備機器を取り付けようとして落下事故につながることがあります。荷重に応じたインサートの選定は設計図書の指定通りに行うことが必須です。

混同しやすい用語の整理

インサート vs アンカーボルト

インサートはコンクリート打設前に型枠・デッキに固定して埋め込む雌ネジ金具(設備吊り下げ用)。アンカーボルトはコンクリート打設後に後施工で孔を開けて打ち込む固定金具。打設前か後かで区別する。

インサート vs スリーブ

インサートは設備機器を吊り下げるための雌ネジ金具。スリーブは配管・ケーブルを貫通させるためにコンクリートに埋め込む筒状の孔あけ用部材。どちらもコンクリート打設前に設置するが目的が異なる。

理解度チェック

Q.

インサートの設置確認はいつ行う必要があるのか?

コンクリート打設前。打設後はコンクリートで埋まって位置の変更ができないため、打設前が唯一のチェックタイミング。

Q.

複数の設備業者のインサートが同一位置に重なっていた場合、どう対応するか?

総合図に基づいて位置を調整し、いずれかのインサートを移動させる。移動後に再度総合図と照合して干渉がないことを確認する。

Q.

インサートの種類(鋳鉄製・樹脂製等)はどう選定するのか?

設計図書(電気図・衛生図・空調図)の指定に従う。吊り下げる設備の荷重に応じて金属製・樹脂製を区別する。設計図書に指定がない場合は設計者に確認する。

Q.

打設後にインサートのネジ部分にコンクリートが詰まっていた場合の対応は?

タップでネジ山を復元する。詰まりが激しくネジ山の復元が困難な場合は設計者・監理者に報告して対応方法を協議する。

Q.

インサートとスリーブの違いは何か?

インサートは設備機器を吊り下げるための雌ネジ付き金具。スリーブは配管・ケーブルを貫通させるための孔あけ用筒状部材。どちらもコンクリート打設前に設置するが目的が異なる。

まとめ

総合図と施工図の違いとは?を確認する

設備工事の施工管理とは?を確認する

設備工事の施工管理は施工管理の視点でまとめています。

1級建築施工管理 第一次検定 問題解説集

過去問本命1級建築施工管理 第一次検定 問題解説集

地域開発研究所/用語を覚えたら過去問演習で定着。解説が丁寧な正統派。2級は2級のおすすめ参考書から。

独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る内容と料金の解説

独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。

参考資料

・国土交通省「公共建築工事標準仕様書(建築工事編)令和4年版」

・各設備業者の設計図書・総合図

資格を取ったら、次はキャリアと年収

施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。

建設業界専門の転職エージェント【RSG建設転職】▶

登録・相談は無料

独学で合格をめざすなら

使うテキスト・過去問で迷ったら、定番をまとめたこちらもどうぞ。

けんせつる

この記事を書いた人

ハナダユキヒロミツメラボ

設計事務所に7年勤務し、建築構造設計に従事。設計者として施工図確認・工程会議・検査立会いなど施工管理と協働してきた経験と、公共建築工事標準仕様書・JASS等の一次資料をもとに執筆しています。

「建築学生が学ぶ構造力学」(kentiku-kouzou.jp)を2010年より運営。著書「わかる構造力学」(工学社)。

経験記述の添削・通信講座

独学がきつい、第二次の経験記述が不安。そんな人は添削まで付く通信講座も選択肢です。

独学サポート事務局を見る ▶

内容・料金は公式で確認

けんせつる

けんせつる

施工管理の用語・過去問・受験ガイドを、初心者向けにやさしく案内します。

Topへ >>
