建設業法とは?施工管理で押さえる基本

けんせつる

けんせつる

建設業法って何?どんな場面で使うの?

この記事の要点

建設業法は、建設業を営む者の許可制度・技術者の適正配置・下請け規制などを定めた法律です。

施工管理で特に重要なのは、①主任技術者・監理技術者の配置義務、②一括下請けの禁止、③施工体制台帳・施工体系図の作成義務の3点です。

建設業法(昭和24年制定)は、建設工事の適正な施工を確保し、発注者を保護するとともに建設業の健全な発達を促進することを目的とした法律です。

施工管理の実務でも試験でも、この法律の基礎を押さえておくことが出発点になります。

建設業許可とは何か。なぜ工事を請け負うには許可が必要か

建設業法では、建設業を営もうとする者は原則として都道府県知事または国土交通大臣の許可を受けなければなりません。

ただし、軽微な建設工事のみを請け負う場合は許可不要です。「軽微」の基準は次のとおりです。

許可の種類は、一般建設業許可と特定建設業許可の2つに分かれます。

許可の種類対象下請け金額の基準(建築一式)
一般建設業許可下請けに出す金額が一定未満下請け合計8,000万円未満
特定建設業許可発注者から直接請け負い、下請けが一定額以上下請け合計8,000万円以上

ザックリ言えば、下請けに出す金額が大きくなると特定建設業許可が必要になる、ということです。

例えば、元請として受注した大型の改修工事で各下請け業者への発注合計が8,000万円を超えたとき、一般許可しか持っていなければその工事を請け負ってはいけないことになります。

29業種の区分・一般/特定建設業の許可区分・施工体制台帳の体系は、国土交通省の資料(下図)に整理されています。

建設業法の概要(国土交通省)
出所:国土交通省「建設業許可制度」p.4(建設業法の概要:29業種・一般建設業/特定建設業の許可区分・技術者制度・施工体制台帳の体系)

主任技術者と監理技術者、どちらをどの現場に置かなければならないか

建設業法では、工事現場に主任技術者または監理技術者を配置することが義務付けられています。

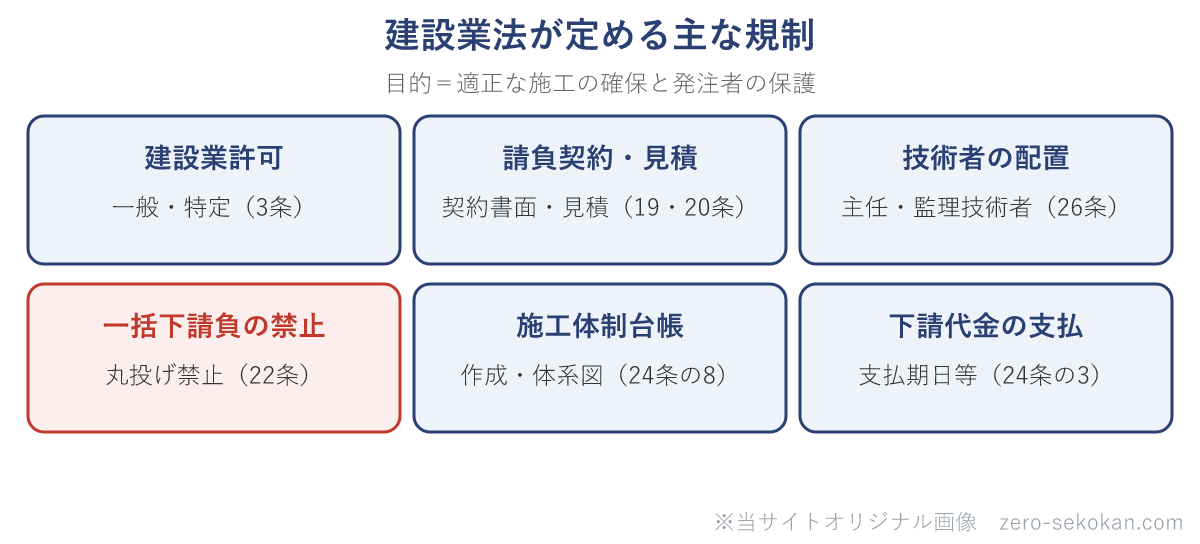

技術者配置の基本ルール

ここは混乱しやすいところですね。「特定建設業許可を持っているから監理技術者が必要」ではなく、「下請け合計が一定額以上の工事で監理技術者が必要」という理解が正確です。

詳しくは主任技術者と監理技術者の違いを参照してください。

なぜ一括下請け(丸投げ)は建設業法で禁止されているか

建設業法第22条では、一括下請け(丸投げ)を禁止しています。

発注者から直接請け負った建設工事を、その全部または主たる部分を他の業者に下請けさせることは原則禁止です。

なぜかというと、発注者は元請業者の技術力・信頼性を評価して契約しているからです。その仕事をそっくりそのまま別の業者に回してしまうのは、発注者との信頼関係を裏切る行為です。

ただし、発注者が書面で承諾した場合(公共工事を除く)は例外が認められています。詳しくは一括下請負の禁止を参照してください。

施工体制台帳と施工体系図は何が違うか

特定建設業者が元請となり、下請け合計金額が5,000万円以上(建築一式工事は8,000万円以上)になる場合、施工体制台帳の作成・保存施工体系図の掲示が義務付けられています。

2つの書類は役割が違います。

書類内容設置・掲示場所
施工体制台帳元請・下請・孫請の業者名・担当技術者・許可番号などを記載工事現場に備え置く
施工体系図施工体制台帳を図式化したもの工事現場の見やすい場所に掲示

要は、台帳は「詳細情報をまとめた書類」、体系図は「台帳の内容を誰が見てもわかるように図にして掲示するもの」ということです。

例えば、下請け業者が変更になったとき、台帳の更新だけしていて体系図の掲示を更新し忘れる、というケースが現場でよく起きます。どちらも連動して更新しなければなりません。

現場で建設業法を守るために何を確認すべきか

建設業法の条文を丸暗記しても、現場で活かせなければ意味がありません。確認のポイントを整理しておきましょう。

管理人からのコメント

建設業法は建設業許可・契約・技術者配置・下請け管理など多岐にわたります。施工管理担当者として最低限押さえるのは主任技術者の配置義務と一括下請負禁止です。

法改正が頻繁なため国土交通省の最新通達を定期的に確認してください。

建設業法第22条による一括下請負の禁止の理由と、公共工事・共同住宅での全面禁止の根拠は、国土交通省の資料(下図)に示されています。

一括下請負の禁止について(国土交通省)
出所:国土交通省「一括下請負の禁止について(別紙2)」p.1(建設業法第22条:一括下請負の禁止の理由・公共工事・共同住宅での全面禁止)

混同しやすい用語の整理

一般建設業許可 vs 特定建設業許可

許可の違いは「下請けに発注する金額の規模」で決まります。元請として受注する金額の大小ではなく、下請け合計金額が基準です(建築一式工事:8,000万円以上が特定)。

施工体制台帳 vs 施工体系図

施工体制台帳は現場に備え置く書類、施工体系図は現場の見やすい場所に掲示する図です。台帳は詳細情報、体系図はその一覧を見える化したものです。

一問一答

Q.

建設業の許可が不要な「軽微な建設工事」の基準は?(建築一式工事以外の工事)

請負代金が500万円未満の工事。

Q.

特定建設業許可が必要になる下請け金額の基準は?(建築一式工事)

下請け合計金額が8,000万円以上(その他の工事は5,000万円以上)。

Q.

建設業法で一括下請け(丸投げ)は原則どうなっているか?

禁止(発注者が書面で承諾した場合は公共工事以外で例外あり)。

Q.

施工体系図はどこに掲示するのか?

工事現場の見やすい場所。

まとめ

主任技術者と監理技術者の違いを確認する

工事請負契約の基本を確認する

法規の施工管理ポイントは法規にまとめています。

参考資料

・建設業法(昭和24年法律第100号)

・建設業法施行令(昭和31年政令第273号)

・国土交通省 建設業法のページ
