プレキャストコンクリートって何?どんな場面で使うの?

この記事の要点

プレキャストコンクリート(PCa)とは、工場であらかじめ製造・養生したコンクリート部材を現場に搬入して組み立てる工法です。現場打ちコンクリートと比べ、品質が安定しやすく工期短縮が図れる反面、接合部の管理が重要になります。

施工管理では工場での製品検査・搬入時の確認・揚重・取り付け精度・接合部の施工が主な管理項目になります。

マンションや学校・庁舎などの建築物で、外壁パネルや床版にプレキャストコンクリート(PCa)を採用するケースが増えています。

PCaは工場製品なので「品質は工場任せ」と思われがちですが、搬入から取り付けまでの施工管理は現場の責任です。

これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。

わかって合格る 1級建築施工管理技士 第一次検定 基本テキスト

テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト

TAC出版/図解が多く全体像をつかみやすい定番。分野の用語は、この1冊で流れを押さえてから過去問に入ると解きやすくなります。

価格・在庫は各販売ページでご確認ください。1級2級の参考書・過去問の比較もどうぞ。

プレキャストコンクリートと現場打ちはどこが違うか

項目プレキャスト(PCa)現場打ちコンクリート
製造場所工場(管理された環境)現場(生コン工場から搬入)
品質の安定性高い(温度・養生管理が安定)気象条件・施工精度に左右されやすい
工期工場製造と現場工事を並行できるため工期短縮が可能打設・養生・脱型の工程分のロスが生じる
接合部の扱い部材同士の接合部を別途施工する必要がある一体打ちのため接合部は生じない
現場作業型枠・鉄筋・コンクリート打設が不要(その部分)型枠・鉄筋・打設・養生すべて現場作業

言い換えると、「工場で作って持ってくる分品質は安定するが、接合部という弱点が生まれる」といえます。

独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座で早めにたたき台を用意しておくと安心です。

施工管理の主な確認項目

プレキャスト部材の主な種類

工場での製品検査

PCaは工場出荷前に製品検査を行います。施工管理者または工事監理者が工場に出向いて検査に立ち会うこともあります。

搬入・揚重・取り付け時の確認

接合部の施工管理はなぜ重要か

PCa工法の弱点は接合部です。部材同士の接合が不完全だと、そこから応力が伝わらず構造的な一体性が失われます。

接合部には現場打ちコンクリートやグラウト材(無収縮モルタル)を充填する場合が多く、その充填状況と養生が管理上の焦点になります。

プレキャストコンクリートカーテンウォール(PCa外壁パネル)の品質基準および取付け・接合部の管理規定は、公共建築工事標準仕様書(下図)の17章に示されています。

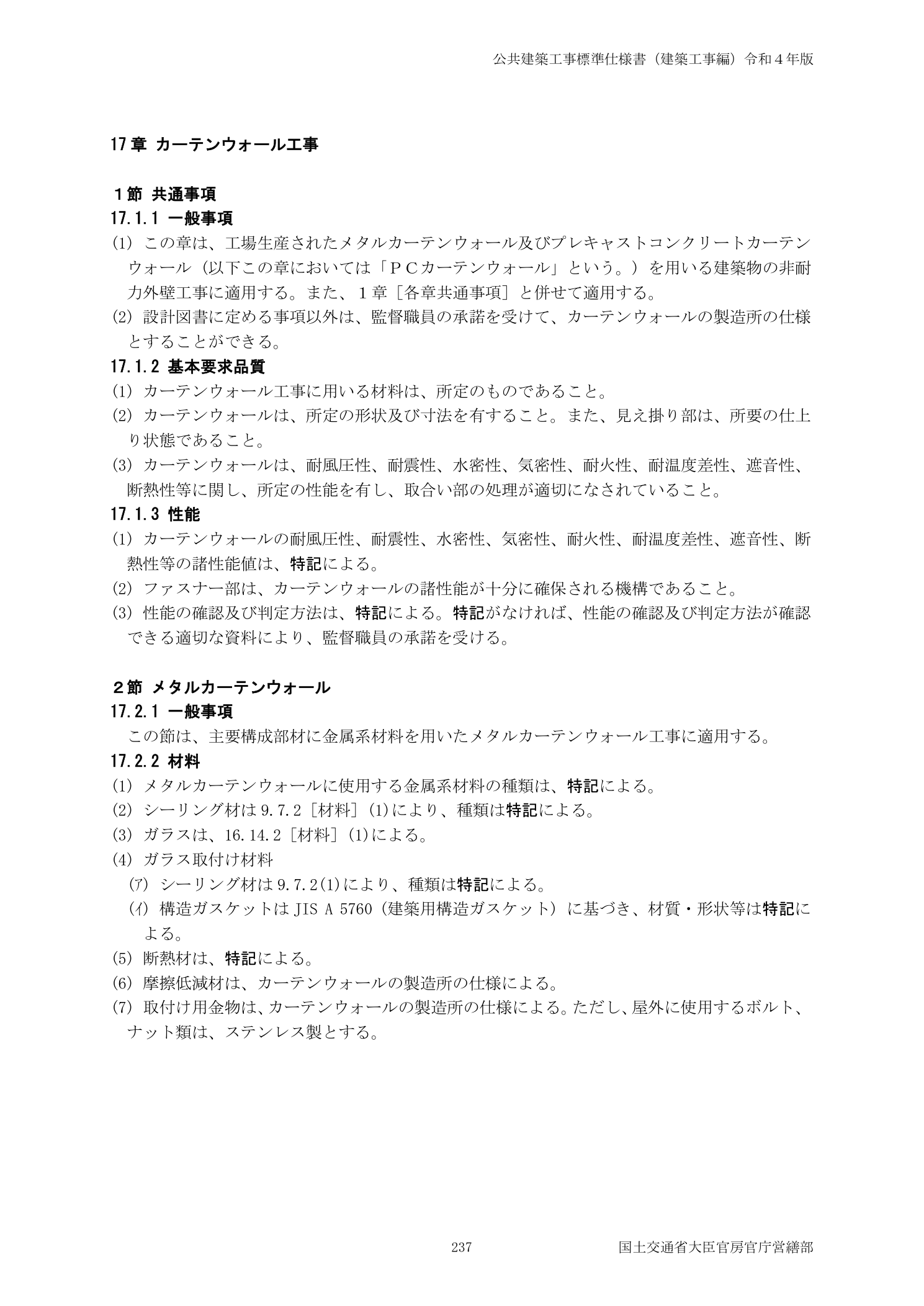

公共建築工事標準仕様書 17章カーテンウォール工事 PCaカーテンウォール品質基準
出所:公共建築工事標準仕様書(建築工事編)令和4年版 p.243 17章 カーテンウォール工事:プレキャストコンクリートカーテンウォール(PCa外壁パネル)の品質要求・取付け規定

グラウト充填は後から確認できないから立会いが命

プレキャスト部材は工場製作品の品質証明書(試験成績表)の確認が現場受入の第一歩です。揚重・取付け時の接合部の精度と接続方法(グラウト・溶接)の品質確認が現場管理のポイントです。

部材の保管・取扱いで欠けや割れが生じた場合は使用可否を設計者に確認してください。

混同しやすい用語の整理

PCa(プレキャスト) vs PC(プレストレスト)

PCa(Precast)は工場製造のコンクリート部材の総称です。PC(Prestressed Concrete)はあらかじめ圧縮応力を与えたコンクリートで、たわみやひび割れを抑える工法です。

PCa部材がPC(プレストレスト)として作られている場合もあり、略号が似ているため混同しやすいです。

ハーフPC vs フルPC

ハーフPCは床版の下半分をPCaで製作し、上半分を現場打ちコンクリートで仕上げる複合工法です。フルPCは床版全体をPCaで製作します。

ハーフPCは接合部の現場打ちで一体性を確保しやすいため、広く採用されています。

理解度チェック

Q.

プレキャストコンクリートが現場打ちより品質が安定しやすい理由は?

工場の管理された環境(温度・湿度・養生条件)でコンクリートを製造・養生できるため、気象条件や現場の施工精度に左右されにくい。

Q.

PCa工法で接合部の管理が特に重要な理由は?

PCa部材同士の接合部は構造的に弱点になりやすく、グラウトや現場打ちコンクリートの充填が不完全だと力が伝わらず、建物全体の一体性が確保できないため。

まとめ

RC・鉄骨の施工管理はRC・鉄骨の施工管理にまとめています。

コンクリートの受入検査を確認する

型枠工事の施工管理ポイントを確認する

> 第二次検定での書き方は施工の合理化の経験記述はどう書く?を確認する

1級建築施工管理 第一次検定 問題解説集

過去問本命1級建築施工管理 第一次検定 問題解説集

地域開発研究所/用語を覚えたら過去問演習で定着。解説が丁寧な正統派。2級は2級のおすすめ参考書から。

独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る内容と料金の解説

独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。

参考資料

・JASS 5 鉄筋コンクリート工事(日本建築学会)

・JIS A 5308 レディーミクストコンクリート

・公共建築工事標準仕様書(建築工事編)国土交通省
