工期が決まってる工事は、積上方式と割付方式どっち?
「山崩し」って工期を縮める方法だっけ?
この記事の要点
工程計画の立案方式は、積上方式(順行型)と割付方式(逆行型)の2つ。工期が指定された工事には割付方式が向きます。
山崩しは資源(労務・機械)の平準化の手法で、工期短縮のためではありません。ここが繰り返し問われます。
工程計画とは、工事全体をいつ・どの順序で・どれだけの資源で進めるかを、着工前に組み立てる計画のことです。
できあがった計画を図にしたものが工程表です。この記事は工程表そのものではなく、計画をどう立てるかを扱います。まず立案方式の2つを押さえます。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
この分野の最頻出です。複数年で繰り返し出ています。

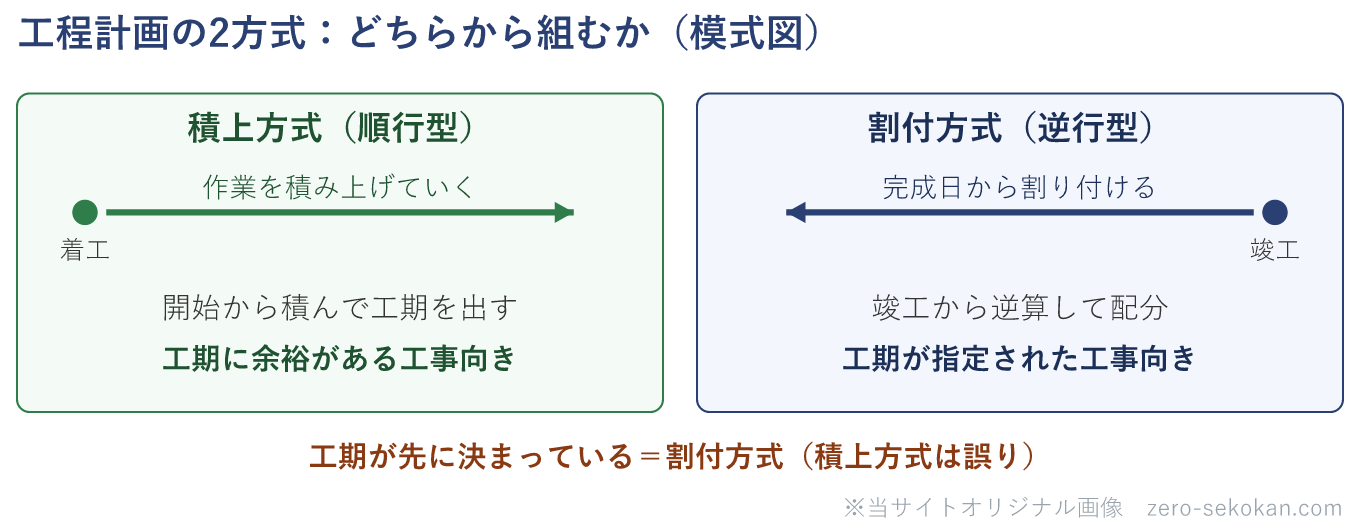

工程計画の立案方式は、大きく2つに分かれます。
| 方式 | 組み方 | 向く工事 |
|---|---|---|
| 積上方式(順行型) | 着工から作業を順に積み上げて、必要な工期を出す | 工期に余裕がある工事 |
| 割付方式(逆行型) | 竣工日から逆算して、各作業を割り付ける | 工期が指定された工事/実績・経験の多い工事 |
覚え方は、工期(ゴール)が先に決まっているかどうかです。決まっていれば、そこから逆算する割付方式です。
試験のねらいはここです。「工期が指定され、施工実績や経験が多い工事に、積上方式(順行型)を用いる」は誤り。工期が決まっているなら、逆算する割付方式が向きます。この向き不向きを逆にする肢が繰り返し出ます。
もう1つの頻出が、山積み・山崩しの目的です。
山積みは、日ごとに必要な労務や機械の量を積み上げて、山の形で見えるようにしたものです。ある時期に山が高くなると、その日は人や機械が足りなくなります。
山崩しは、その高い山をならして、資源の投入量を平らにする作業です。つまり資源(労務・機械)の平準化が目的です。
ここを取り違えさせてきます。「山崩しは工期短縮のために用いる」は誤り。山崩しは工期を縮める手法ではなく、山の高さをならして、無理のない資源配分にするための手法です(山積み工程表)。
工期を縮めたいときは、別の手を打ちます。クリティカルパス上の作業について、作業方法の変更や作業員の増員などを検討します(クリティカルパス)。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
工程計画には、立てる順序があります。
マイルストーンも押さえます。工事の進捗を表す主要な日程上の区切り(管理日)で、掘削開始日・地下躯体完了日・屋上防水完了日などが用いられます。
混同しやすい用語の整理
組む向きが逆です。
積上方式(順行型)は、着工から作業を積み上げて工期を出す方式。工期に余裕がある工事に向きます。
割付方式(逆行型)は、竣工日から逆算して割り付ける方式。工期が指定された工事に向きます。
目的が違います。
山崩しは、資源(労務・機械)の投入量の山をならす平準化の手法です。
工期短縮は、クリティカルパス上の作業を短縮して行います。山崩しでは工期は縮みません。
工程計画は、平成27年度から令和にかけて、1級・2級でほぼ毎年問われています。過去問の主題が「工程計画」の問だけでも19問あります。引っかけは3つのパターンです。
| 年度・級・No. | 問われ方/引っかけ |
|---|---|
| 1級 平成27年 No.54 | 工期指定・実績の多い工事に積上方式(順行型)を用いるとした → 割付方式が向く ←①方式 |
| 1級 平成29年 No.54 | 同上(工期指定の工事に積上方式)→ 完成日から逆算する割付方式 ←①方式 |
| 1級 令和元年 No.54 | 工期に制約がある場合に積上方式(順行型)を用いるとした → 逆行型(割付方式) ←①方式 |
| 1級 平成30年 No.54 | 山崩しを工期短縮の手法とした → 資源の平準化の手法 ←②山崩し |
| 1級 平成28年 No.54 | 基本工程表を「特定の部分・職種を取り出したもの」とした → 工事全体を示す ←③基本工程表 |
安定して問われるのは工期が指定されたら割付方式(積上方式は誤り)、山崩しは資源の平準化(工期短縮ではない)の2つです。各行は該当する過去問解説にリンクしています。
工期が指定された工事には、積上方式と割付方式のどちらが向くか。
割付方式(逆行型)です。竣工日が先に決まっているので、そこから逆算して各作業を割り付けます。積上方式(順行型)を用いるとする記述は誤りです。
山崩しは何のための手法か。工期短縮のためか。
資源(労務・機械)の投入量の山をならす、平準化のための手法です。工期短縮の手法ではありません。工期を縮めるときはクリティカルパス上の作業を短縮します。
基本工程表は、工事全体と特定部分のどちらを示すか。
工事全体を示します。特定の部分や職種を取り出したものは部分工程表です。この2つを入れ替える肢が出ます。
工程計画は、手順計画と日程計画のどちらを先に立てるか。
手順計画が先です。各作業の順序関係を決めてから、それぞれの日程を決めます。
