けんせつる
根切りと掘削ってどう違うの?
この記事の要点
根切りは建物の基礎・地下構造物を造るために地盤を掘り下げる工事です。掘削はより広い意味で地盤・土砂を掘る作業全般を指します。
建築工事では主に「根切り」という用語を使います。
施工管理のポイントは根切り底(掘削底)の深さ・地盤状態の確認と山留め・排水の管理です。
基礎工事の最初のステップが根切りです。
設計図書に示された深さ・範囲を正確に掘削し、山留め壁で周囲の土砂崩壊を防ぎながら安全に作業します。根切り底の状態が基礎の品質を左右します。

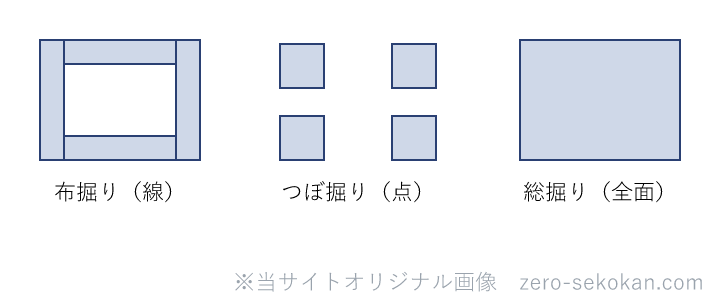

| 種類 | 内容 |
|---|---|
| 布掘り(線掘り) | 基礎梁・布基礎の形状に沿って細長く掘る |
| つぼ掘り(点掘り) | 独立基礎・柱脚ごとに個別に掘る |
| 総掘り(全面掘り) | 建物の基礎全面を掘る。地下室・大型基礎に使われる |
ザックリ言えば、「根切りは基礎を作るための穴掘りで、基礎の形に合わせて掘り方が変わる」ということです。なんとなくイメージできましたか。
山留めとは、根切りを行うときに周囲の土砂が崩れ込まないよう設ける仮設の壁(山留め壁)と支保工の総称です。
親杭横矢板工法・鋼矢板工法・SMW工法(ソイルセメント柱列壁)等があります。地下水位・掘削深さ・水密性の必要度で選択します。
例えば、都市部の地下工事では隣地の建物・地下鉄・埋設管に影響を与えないよう、山留め壁の変位を細かく測定しながら工事を進めます。
根切り底に水が溜まると作業の妨げになり、地盤を軟弱化させます。
釜場(かまば)を根切り底の低い位置に設けて水を集め、ポンプで排水します。
根切り底が水浸しになると地盤が乱れて支持力が低下します。雨天後は特に排水状況を確認します。
根切りの工法選定(地下水の状態及び土質に応じた工法)と湧水の処理は、公共建築工事標準仕様書(建築工事編)令和4年版(下図)の3.2.1・3.2.2節に規定されています。
根切り前の地盤調査として実施するボーリング調査・標準貫入試験・平板載荷試験等は、昭和46年建設省告示第111号(下図)の第一「地盤調査の方法」に規定されています。
混同しやすい用語の整理
根切りは建物の基礎・地下構造物のために地盤を掘り下げる建築工事の用語。掘削は土木・建築両方で使われるより広い用語(トンネル・道路工事等でも使う)。
建築工事の文脈では「根切り」が一般的です。
山留め壁は土砂の崩壊を防ぐ壁(地中に打設)。切梁は山留め壁が内側に倒れないよう水平方向に支える部材です。
山留め壁を切梁で支えて根切りを進めます。
根切り底に水が溜まるのを防ぐため、低い位置に設ける水溜めの名称は?
釜場(かまば)。釜場にポンプを設置して排水する(釜場工法)。
根切りで山留め壁が内側に倒れないよう水平に支える部材の名称は?
切梁(きりばり)。腹起し(山留め壁に沿って設置)と組み合わせて使う。
RC・鉄骨の施工管理はRC・鉄骨の施工管理にまとめています。
> 鉄筋工事では何を確認する?を確認する
> 型枠工事では何を見る?を確認する
参考法令・規格
※ この記事の法令確認日:2026年5月
管理人からのコメント
根切りは設計図書の根切り深度・幅を必ず守り、床付け面を乱さないことが大切です。床付け面は重機で掘りすぎず、最後の仕上げは人力で行います。
掘削完了後は直ちに地業(砕石敷・捨てコン打設)を行い床付け面を保護してください。
