開削工法とは何か:手順・山留め工法との関係と施工管理ポイント

本ページはプロモーション(アフィリエイト広告)を含みます。

けんせつる

けんせつる

開削工法って何?掘削の流れと施工管理では何を見ればいいの?

この記事の要点

開削工法とは、地表から掘削して地下構造物(地下室・地下駐車場・地下埋設管等)をつくる、最も基本的な地下工事の工法のことです。掘削の深さ・規模・地盤条件に応じた山留め工法を組み合わせて施工します。

施工管理では山留め壁の変位管理腹起し・切りばりの設置タイミング地下水処理の管理が主なチェックポイントです。

開削工法は「地面を掘って構造物をつくる」シンプルな工法ですが、地下水処理と山留め管理が施工管理の核になります。

手順と各段階の確認ポイントを整理しましょう。

これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。

わかって合格る 1級建築施工管理技士 第一次検定 基本テキスト

テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト

TAC出版/図解が多く全体像をつかみやすい定番。分野の用語は、この1冊で流れを押さえてから過去問に入ると解きやすくなります。

価格・在庫は各販売ページでご確認ください。1級2級の参考書・過去問の比較もどうぞ。

開削工法の施工手順

開削工法の一般的な施工手順は次の通りです。

  1. 山留め壁の施工:掘削前に山留め壁(親杭横矢板・鋼矢板・SMW等)を設置する
  2. 地下水処理の開始:掘削エリアの地下水位を下げる(ウェルポイント・ディープウェル等)
  3. 1段目掘削:腹起し・1段目切りばり(ストラット)設置の余裕を持った深さまで掘削する
  4. 腹起し・切りばりの設置:掘削した段階で山留め壁の変形を抑えるため腹起し・切りばりを取り付ける
  5. 2段目掘削(繰り返し):次段の切りばり設置に合わせてさらに掘削する。これを計画深さまで繰り返す
  6. 掘削底面の仕上げ:所定の深さに到達したら掘削底面を均す(根切り底の整地)
  7. 構造物の施工:基礎・地下躯体を施工する
  8. 埋め戻し・切りばり撤去:躯体が完成したら切りばりを撤去しながら埋め戻す

言い換えると、「山留め壁で側面を押さえながら、段階的に掘り下げていく工法」です。

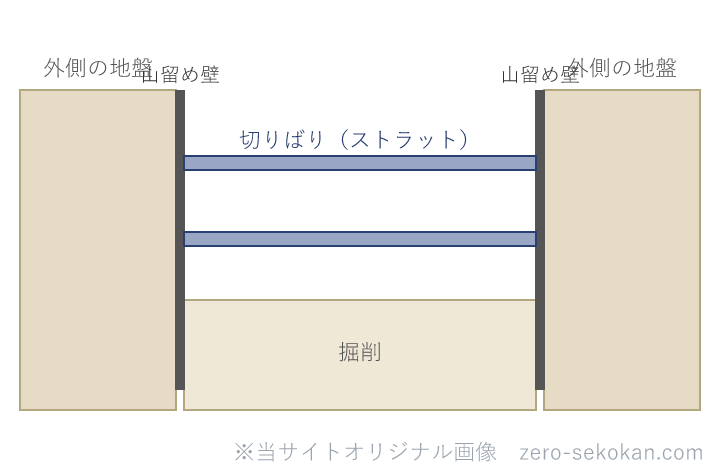

開削工法の断面(山留め壁・切りばり・掘削)
開削工法の断面の模式図。山留め壁で側面を押さえ、腹起しと切りばり(ストラット)で支えながら段階的に掘り下げる(形・比率はイメージ)。

山留め工法はどう選ぶのか

開削工法では掘削する深さ・地盤条件・近接構造物の状況によって山留め工法を選定します。

山留め工法特徴主な適用場面
親杭横矢板H形鋼を一定間隔に建込み木矢板を挟む。止水性なし地下水位が低い地盤・比較的浅い掘削
鋼矢板(シートパイル)U形・Z形の鋼材を連続して建込む。ある程度の止水性あり地下水位が高い地盤・河川近傍
SMW工法ソイルセメント柱列壁に芯材を建込む。止水性高い地下水位が高い都市部・近接施工が多い
地下連続壁鉄筋コンクリート壁を連続して構築。剛性・止水性最高大深度掘削・永久構造物として活用

山留め壁の安全性確認・支保工の設置タイミング・変位計測については、公共建築工事標準仕様書(建築工事編)の3.3節(山留め)に規定されています。

独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座で早めにたたき台を用意しておくと安心です。

腹起し・切りばりの確認ポイント

腹起し・切りばり(ストラット)は山留め壁を内側から支持する仮設部材です。

地下水処理はどう管理するのか

掘削中の地下水処理は施工の安全と品質を左右する重要な管理項目です。

例えば、掘削中に想定より多量の湧水が発生した場合、ディープウェルの能力不足か・地盤の想定外の高透水性地盤に当たったかが考えられます。

湧水量の急増は即座に監督員・設計者に報告する必要があります。

掘削中の排水管理と湧水処理の基本は、公共建築工事標準仕様書(建築工事編)の3.2節(根切り・排水)に示されています。

切りばり撤去のタイミングは図面で確認する

埋め戻しのために切りばりを撤去するとき、躯体のどの部分がどの段階で完成しているかを図面で確認せずに外すと、支えを失った山留め壁が変形します。切りばり撤去のタイミングは設計図書・施工計画書で確認してから実施します。

もう一つは掘削底面の不陸(凹凸)です。基礎コンクリートの打設前に底面を均していないと、コンクリートの厚さが不均一になり、設計どおりの強度が出ません。捨てコンを打つ前の底面確認が大切です。

混同しやすい用語の整理

腹起し vs 切りばり(ストラット)

腹起しは山留め壁の壁面に沿って水平に設置する部材で、切りばりの力を壁面に均等に分散させる。切りばり(ストラット)は向かい合う腹起し間を斜めまたは水平に突っ張って山留め壁を支持する部材。

根切り vs 掘削

根切りは建物の基礎をつくるために地盤を掘ること(建築用語)。掘削は土木で地盤を掘ること(土木用語)。どちらも「地面を掘る」行為だが、建築の現場では「根切り」、土木工事では「掘削」を使うことが多い。

理解度チェック

Q.

開削工法で止水性が最も高い山留め工法はどれか?

地下連続壁(安定液で掘削した溝に鉄筋かごを建て込み、コンクリートを打設してつくる鉄筋コンクリート製の連続壁)。剛性・止水性が最高で、永久構造物として活用することもできる。次いでSMW工法が止水性が高い。

Q.

切りばり(ストラット)を設置するタイミングが遅れると何が起きるか?

山留め壁が掘削による側圧で内側(掘削側)に大きく変形するリスクが生じる。変形が大きくなると修正が困難になるため、設計図書の指示タイミングで即座に設置する。

Q.

開削工法で掘削中に湧水量が急増した場合、最初にすべきことは何か?

監督員・設計者に速やかに報告する。排水設備の増強・薬液注入等の追加対策を設計者と協議する。

Q.

腹起しと切りばり(ストラット)の違いは何か?

腹起しは山留め壁の壁面に沿って水平に設置し、切りばりの力を壁面に均等に分散させる。切りばりは向かい合う腹起し間を突っ張って山留め壁を支持する。両者がセットで山留め壁の変形を防ぐ。

Q.

地下水位の低下が引き起こす近隣への主なリスクは何か?

近隣建物の地盤沈下・近隣の井戸枯れ。地下水位を下げると地盤の有効応力が増加して地盤沈下が生じる場合がある。近傍の水位・地盤変位の監視が必要。

まとめ

RC・鉄骨の施工管理はRC・鉄骨の施工管理にまとめています。

山留め工法の種類と特徴を確認する

根切り・掘削工事の施工管理を確認する

1級建築施工管理 第一次検定 問題解説集

過去問本命1級建築施工管理 第一次検定 問題解説集

地域開発研究所/用語を覚えたら過去問演習で定着。解説が丁寧な正統派。2級は2級のおすすめ参考書から。

独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る内容と料金の解説

独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。

参考資料

・日本建築学会「山留め設計指針」

・国土交通省「公共建築工事標準仕様書(建築工事編)令和4年版 第3章 土工事(根切り・山留め)」

資格を取ったら、次はキャリアと年収

施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。

建設業界専門の転職エージェント【RSG建設転職】▶

登録・相談は無料

独学で合格をめざすなら

使うテキスト・過去問で迷ったら、定番をまとめたこちらもどうぞ。

けんせつる

この記事を書いた人

ハナダユキヒロミツメラボ

設計事務所に7年勤務し、建築構造設計に従事。設計者として施工図確認・工程会議・検査立会いなど施工管理と協働してきた経験と、公共建築工事標準仕様書・JASS等の一次資料をもとに執筆しています。

「建築学生が学ぶ構造力学」(kentiku-kouzou.jp)を2010年より運営。著書「わかる構造力学」(工学社)。

経験記述の添削・通信講座

独学がきつい、第二次の経験記述が不安。そんな人は添削まで付く通信講座も選択肢です。

独学サポート事務局を見る ▶

内容・料金は公式で確認

けんせつる

けんせつる

施工管理の用語・過去問・受験ガイドを、初心者向けにやさしく案内します。

Topへ >>
