SMW工法って何?山留めでどう使われるの?
この記事の要点

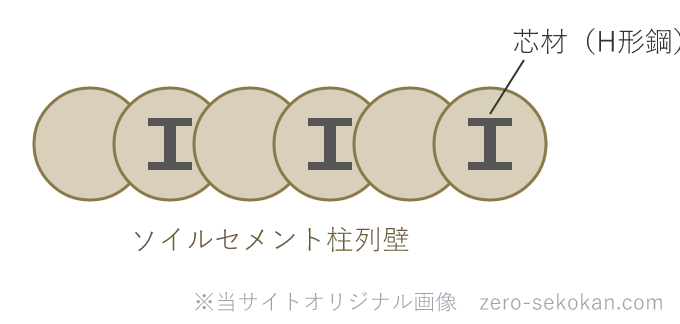

SMW工法(Soil Mixing Wall)とは、多軸オーガで原位置の地盤とセメントミルクを混合撹拌してソイルセメント柱列壁をつくり、芯材(H形鋼等)を建込んで山留め壁とする工法のことです。
施工管理では配合管理(セメント量・水セメント比)と芯材建込みの垂直精度確認が主なチェックポイントです。また工事の目的がSMW=山留め壁か・地盤改良かによって施工管理の方針が変わります。
SMW工法は都市部の地下工事でよく使われる山留め工法です。
仕組みと施工管理のポイントを整理しましょう。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
掘削工事では周辺地盤の崩壊・地下水の侵入を防ぐための山留め壁が必要です。
SMW工法は地盤内でセメントミルクを混合して壁体を直接つくるため、次のような特徴があります。
メリットの多いSMW工法ですが、次のようなデメリット・注意点もあります。
簡単に言えば、SMW工法は「現場の土を、その場でセメントと混ぜて壁にする」工法です。土と練り混ぜるので騒音・残土が少ない反面、混ぜる相手(地盤の土)の質に仕上がりが左右されるのが、長所と短所の表裏です。
施工手順は主に次の3段階です。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
ソイルセメントの品質は配合(セメント量・水セメント比)が大きく左右します。
配合は設計図書・施工計画書で定められています。
配合の証拠(注入量記録+供試体)を残すことが品質管理の核になります。
セメント系固化材による改良体(ソイルセメント)の許容応力度は、平成13年国土交通省告示第1113号の第五に規定されています。
芯材(H形鋼)の建込みは、ソイルセメントが硬化する前に行うタイムリミットのある作業です。
傾いた状態で建込まれると、山留め壁の剛性・止水性に影響します。
SMW工法は振動が少ない工法ですが、施工時の振動・地盤変位が近隣建物・埋設管に影響する場合があります。
例えば、SMW施工中に近隣建物のひび割れが発見された場合、「施工前からあったか・施工後に発生したか」で対応が変わります。
事前の現況調査記録が、施工前からの状態であることを証明する唯一の手段になります。
山留め壁の安全性確認・変位計測は、公共建築工事標準仕様書(建築工事編)第3章 土工事の3.3節 山留めに定められています。
混同しやすい用語の整理
SMW工法はオーガで地盤とセメントミルクを混合して壁体をつくる。主に山留め壁。薬液注入工法は注入管から薬液を地盤に圧送・浸透させる。主に止水・部分補強。どちらも地盤を固める工法だが規模と目的が異なる。
SMW(ソイルセメント柱列壁)は連続した壁体で止水性がある。親杭横矢板はH形鋼を一定間隔に建込み木矢板を挟む工法で止水性はない。地下水位が高い場所ではSMW等の止水工法が必要。
SMW工法の「SMW」は何の略か?
Soil Mixing Wall(ソイルミキシングウォール)。地盤(Soil)を混合(Mixing)してつくる壁(Wall)の意。
SMW工法の品質管理の核となる確認は何か?
配合管理(セメント注入量の記録)と供試体の一軸圧縮試験。注入量記録と供試体強度の両方が品質証明の証拠になる。
芯材(H形鋼)の建込みにタイムリミットがある理由は何か?
ソイルセメントが硬化する前に建込む必要があるため。硬化後は芯材を所定の深さまで建込めなくなる。
SMW施工前に近隣建物の現況調査を行う目的は何か?
施工前からのひび割れ・傾き等の状況を記録しておくため。施工後に近隣からクレームがあった場合に「施工前からあった状態か・施工後に発生したか」を証明できる。
SMW工法と親杭横矢板工法の主な違いは何か?
SMWは連続したソイルセメント壁体で止水性がある。親杭横矢板はH形鋼を一定間隔に建込み木矢板を挟む工法で止水性はない。地下水位が高い場所ではSMW等の止水工法が必要。
RC・鉄骨の施工管理はRC・鉄骨の施工管理にまとめています。
過去問本命1級建築施工管理 第一次検定 問題解説集
独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る
/内容と料金の解説
この用語が問われた過去問
独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。
参考資料
・日本建築学会「山留め設計指針」
・国土交通省「公共建築工事標準仕様書(建築工事編)令和4年版」
※ この記事の法令確認日:2026年6月
資格を取ったら、次はキャリアと年収
施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。
登録・相談は無料
受験ガイド・人気記事
配合記録は流量計の確認とセットで残す
注入ポンプの流量計が正常かを確認せずに記録すると、「だいたいこれくらい入れた」という配合記録では、供試体が合格でも壁全体の信頼性を示せません。自動記録システムか丁寧な計量記録かを施工計画書で決めておきます。
もう一つは、そのSMWが山留め壁なのか地盤改良なのかで完了後の確認方法(コア採取・強度試験)が変わる点です。設計意図を着工前に確認しておきます。
