けんせつる
リフトアップ工法とブロック工法って、どっちも持ち上げるだけじゃないの?
スライドと移動構台も、何が違うのか分からないよ。
この記事の要点
ドームや体育館のような大空間の屋根鉄骨は、5つの工法で建てます。総足場・スライド・移動構台・リフトアップ・ブロックの5つです。
見分け方は2つだけ。持ち上げる手段(ジャッキかクレーンか)と、動かす対象(屋根架構か構台か)です。
一般の鉄骨建物の建方(積上げ方式・建て逃げ方式)は鉄骨の建て方方式にまとめています。
大空間鉄骨架構の建方とは、大きなスパンの屋根鉄骨を、所定の高さに据えるための建方のことです。
大空間の屋根は、支えがないと自立できません。だから屋根をどう支えながら組むかが、そのまま工法の名前になっています。

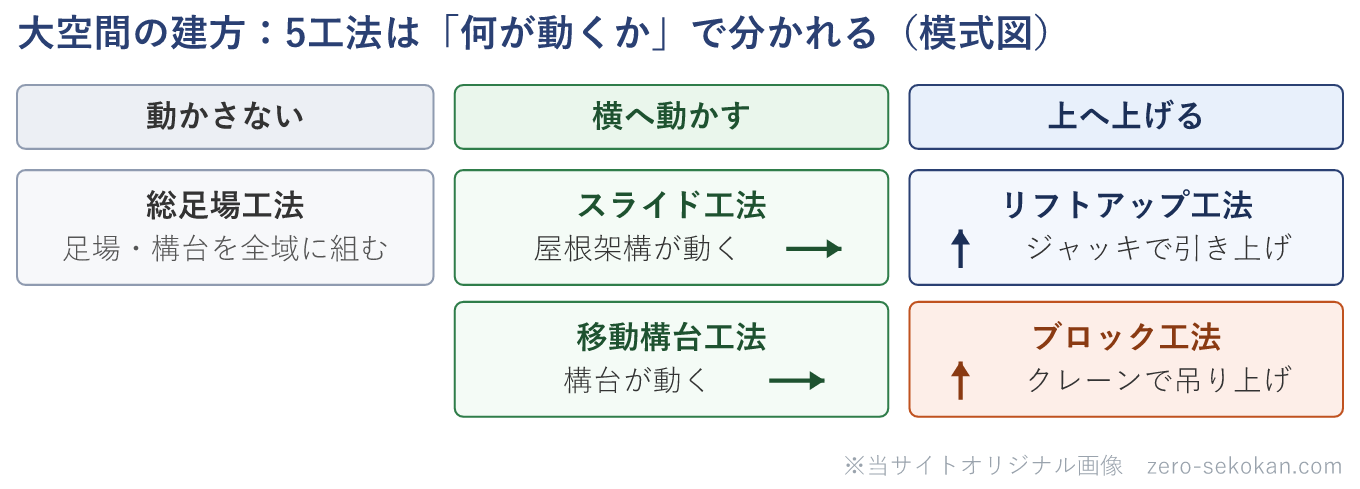

5つの工法は、次の図のように「何が動くか」で3つに分かれます。ここを押さえると、名前の丸暗記が要らなくなります。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
それぞれの定義を並べます。
| 工法 | どうやって架構をつくるか |
|---|---|
| 総足場工法 | 必要な高さまで足場を組み立て、作業用の構台を全域にわたり設置して架構を構築する。 |
| スライド工法 | 作業構台上で所定の部分の屋根鉄骨を組み立てた後、そのユニットを所定位置まで順次滑動横引きしていき、最終的に架構全体を構築する。 |
| 移動構台工法 | 移動構台上で所定の部分の屋根鉄骨を組み立てた後、構台を移動させ、順次架構を構築していく。 |
| リフトアップ工法 | 地上または構台上で組み立てた屋根架構を、先行して構築した構造体を支えとして、ジャッキ等により引き上げていく。 |
| ブロック工法 | 地組みした所定の大きさのブロックを、クレーン等で吊り上げて架構を構築する。 |
並べると、後ろの4つはどれも「組む場所と、据える場所が違う」工法だと分かります。総足場工法だけが、据える場所でそのまま組む工法です。
持ち上げる手段が違います。
リフトアップ工法はジャッキです。先に構築した柱などの構造体を支えにして、そこに取り付けたジャッキで屋根架構を引き上げます。
ブロック工法はクレーンです。地組みしたブロックを揚重機で吊り上げて、順に組み立てます。
どちらも「地上で組んでから上げる」ところは同じなので、手段だけが分かれ目になります。リフトアップ工法をクレーンで吊り上げる工法と説明していたら誤りです。それはブロック工法の説明です。
ブロック工法は吊り上げる以上、クレーンの能力と、地組みのための組立てスペースが要ります。クレーンの選定は固定式クレーンと移動式クレーンの違いを確認してください。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
この2つは、どちらも「構台の上で屋根鉄骨を組む」ところまで同じです。そのあとが逆になります。
スライド工法は、屋根架構のほうが動きます。決まった場所で1ユニットを組み、それを軒梁などに沿って滑らせて所定位置へ送り、また同じ場所で次を組みます。構台は動きません。
移動構台工法は、構台のほうが動きます。構台をレール等の上で移動させながら、その上で屋根鉄骨を順次組み立てていきます。
組む場所が固定なのがスライド工法、組む場所が移っていくのが移動構台工法、と押さえると取り違えません。
高所作業を減らせるからです。
大空間の大屋根は、もともと地上に仮設の構台や移動式の足場を設置し、施工中の屋根を支えながら構築する方法がとられていました。総足場工法がこれにあたります。
ただしこの方法では高所作業が避けられず、安全を確保するために多くの労力が要りました。仮設そのものの設置や撤去にも手間がかかります。
そこで、地上で組み立てた屋根部材を移動させて据え付ける工法が使われるようになりました。ジャッキで引き上げるリフトアップ工法は、クレーンを用いることなく持ち上げられるため、在来工法のような高所での危険作業が少なくなり、作業時の安全性が高くなります。
実際に、ドーム球場・アリーナ・航空機の格納庫といった大空間の建築で使われてきた工法です。
混同しやすい用語の整理
どちらも鉄骨の建方ですが、対象と論点が違います。
積上げ方式・建て逃げ方式は、一般の鉄骨建物で柱・梁をどの順序で組むかの話です。フロアごとに完成させるか、横方向に進むかで分かれます。鉄骨の建て方方式にまとめました。
大空間の5工法は、大スパンの屋根架構をどうやって所定の高さに据えるかの話です。屋根が自立できないことが出発点になっています。
大空間鉄骨架構の建方は、平成30年度から令和6年度まで、1級の第一次検定で4回問われています。引っかけは2つのパターンです。
| 年度・級・No. | 問われ方/引っかけ |
|---|---|
| 1級 平成30年 No.31 | リフトアップ工法を「地組みしたブロックをクレーン等で吊り上げて構築する工法」とした → それはブロック工法。リフトアップはジャッキ等で引き上げる ←①手段 |
| 1級 令和2年 No.31 | スライド工法を「移動構台上で組み立てた後、構台を移動させ、順次架構を構築する工法」とした → それは移動構台工法。スライドは屋根架構を横引きする ←②対象 |
| 1級 令和4年 No.28 | リフトアップ工法を「地組みしたブロックをクレーン等で吊り上げて構築する工法」とした → 平成30年と同一の引っかけ ←①手段 |
| 1級 令和6年 No.28 | 移動構台工法を「組み立てた屋根鉄骨を構台と共に移動させ、先行架構と連結する工法」とした → 移動構台は構台を移動させながら順次組み立てる ←②対象 |
つまりジャッキならリフトアップ、クレーンならブロック。動くのが屋根ならスライド、構台なら移動構台です。この2組さえ言えれば、4年分とも消せます。各行は該当する過去問解説にリンクしています。
リフトアップ工法は、屋根架構を何で持ち上げるか。
ジャッキ等です。先行して構築した構造体を支えとして引き上げます。クレーンで吊り上げるのはブロック工法で、ここが繰り返し問われます。
スライド工法で移動するのは、構台と屋根架構のどちらか。
屋根架構です。決まった場所でユニットを組み、それを所定位置まで滑動横引きします。構台のほうが移動するのは移動構台工法です。
総足場工法はどのような工法か。
必要な高さまで足場を組み立て、作業用の構台を全域にわたり設置して架構を構築する工法です。据える場所でそのまま組むため、仮設の設置・撤去の手間が大きくなります。
地上で屋根を組んでから上げる工法の利点は何か。
高所での危険作業が減り、安全性が高まることです。大空間の大屋根を高所で支えながら組む方法は、仮設の設置・撤去にも手間がかかります。
