けんせつる
バルコニー防水はFRP防水が多いって聞くけど、なぜ?排水勾配はどれくらい必要?何を確認すればいい?
この記事の要点
バルコニー防水にはFRP防水・ウレタン塗膜防水・アスファルト防水等が使われます。人が歩く部位(歩行用バルコニー)ではFRP防水(歩行用グレード)が最もよく選ばれます。
施工管理の3大確認ポイントは、①排水勾配(1/100以上が目安)、②立上り高さ(250mm以上)、③ドレインとオーバーフロー管の設置確認です。
バルコニーは屋上と同様に「外部に露出した水平面」ですが、人が歩く・物を置くという点で屋上とは異なる要求があります。
防水工法の選定・排水計画・端部処理のどれが欠けても漏水・滞水のリスクが生じます。
FRP防水(ガラス繊維強化プラスチック系防水)がバルコニーに多用される理由は、「軽量・高強度・歩行に耐える」の3つが揃っているからです。
| 防水工法 | バルコニーへの適性 |
|---|---|
| FRP防水(歩行用) | 軽量・高強度・歩行荷重に強い。戸建・集合住宅バルコニーで最も一般的 |
| ウレタン塗膜防水(歩行用) | 複雑な形状に対応しやすい。歩行用トップコートが必要 |
| アスファルト防水 | 大面積の屋上向き。バルコニーに使われることは少ない |
ウレタンゴム系塗膜防水の工法の種別及び工程は、公共建築工事標準仕様書(下図)に示されています。
FRP防水は硬化後に高い剛性があるため歩行荷重に強い反面、下地の動き(コンクリートのひび割れ・振動)に追従しにくいという特性があります。
このため、下地の収縮・振動が大きい部位(RC造の大きなスパンのバルコニー等)では設計者に工法選定を確認することが重要です。

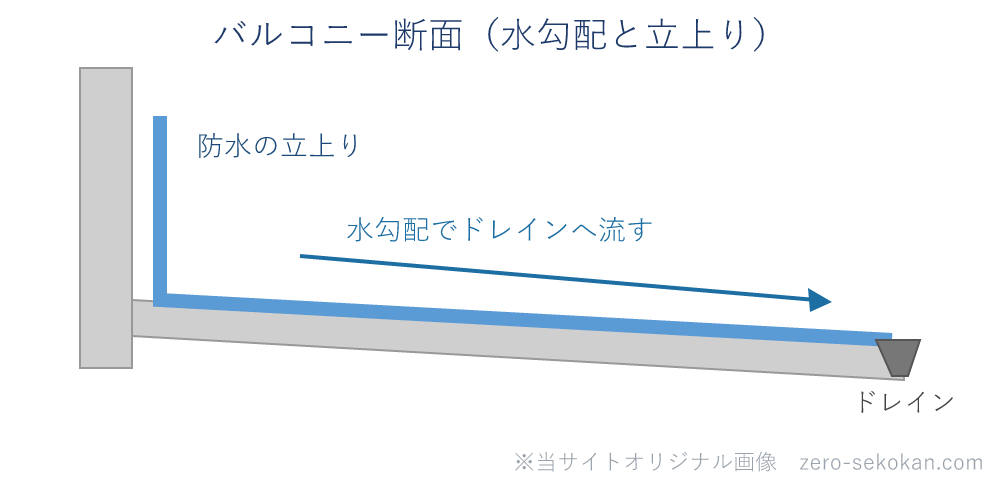

バルコニーに溜まった雨水を確実にドレインに導くために、床面に適切な勾配が必要です。
公共建築工事標準仕様書では、バルコニー床面の排水勾配は1/100以上を確保することが基本です。
勾配が不足すると雨水が滞留し、防水層への水圧上昇・防水端部からの浸入・凍結融解による防水層剥離につながります。
施工管理では、下地のモルタル金コテ仕上げ・防水施工前に水糸・レベル計で勾配を確認します。
バルコニーの排水にはルーフドレインを設けます。
施工管理での確認ポイントは以下です。
バルコニーの壁面・手すり壁への防水立上りは、床仕上がり面から250mm以上が基本要件です(公共建築工事標準仕様書)。
バルコニーでは歩行・荷物の出し入れによって防水立上り端部に力がかかることがあります。
立上り端部は端末シーリングを確実に施工し、雨水が端部から入り込まないよう処理します。
出入口(サッシ下端)との取り合いは特に漏水しやすい弱点です。サッシ下端部の防水立上り高さと止水シーリングの状態を重点確認します。
防水工事完了後は水張り試験を行い、止水性を確認します。
バルコニーの水張り試験では、ドレインを仮塞ぎして水を張り、24時間以上保持します。
水位低下・外部への滲み・下階天井への滲みがないかを確認します。
試験後は確実にドレインの仮塞ぎを解除し、水を排出することを忘れずに確認します。
混同しやすい用語の整理
バルコニー防水(歩行用):人が歩くことを前提とした防水仕様。防水層の上にトップコート(保護層)を施工し、歩行荷重・紫外線・摩耗に対応する。FRP防水歩行用・ウレタン塗膜防水歩行用等。
屋上防水(非歩行用):人が日常的に歩かない部位向け。露出アスファルト防水・改質アスファルト防水等。歩行荷重への対応は不要だが、紫外線保護は必要。
→ 同じFRP防水でも「歩行用グレード」と「非歩行用グレード」があります。バルコニーに非歩行用を使うと防水層が早期に損傷します。
バルコニー床面の排水勾配の目安はいくらか。
1/100以上(公共建築工事標準仕様書の基本要件)。
バルコニー防水の立上り高さの最低基準はいくらか。
床仕上がり面から250mm以上(公共建築工事標準仕様書)。
FRP防水がバルコニーに多く採用される理由は何か。
軽量・高強度で歩行荷重に耐える性能を持つため。また複雑な形状にも施工しやすく、戸建・集合住宅のバルコニーに適している。
バルコニー防水で特に漏水しやすい弱点部位はどこか。
出入口サッシ下端と防水の取り合い部・ドレイン周り・コーナー部(入隅・出隅)の3箇所。これらは重点確認と補強処理が必要。
