木造の屋根工事の施工管理ポイント|垂木・野地板・アスファルトルーフィングの確認項目

本ページはプロモーション(アフィリエイト広告)を含みます。

けんせつる

けんせつる

「木造の屋根工事で垂木・野地板・ルーフィングをどの順番で施工するのか、重ね代の規定や勾配の確認はどうやるの?」

この記事の要点

木造の屋根工事は、垂木→野地板→下葺き(ルーフィング)→葺き材の順で施工します。施工管理では以下の点が特に重要です。

  • アスファルトルーフィングの重ね代:流れ方向(上下)は100mm以上、横方向(軒棟平行)は200mm以上の重ねを確保する。軒先から棟方向に向かって順次重ねていく。
  • 野地板の継手位置:構造用合板の継手は必ず垂木の上に設ける。継手が空中にあると合板が浮いて防水性能が低下する。
  • 屋根勾配と葺き材の適合:葺き材ごとに使用可能な最低勾配が定められており、勾配が不足すると雨漏りの原因になる。

これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。

わかって合格る 1級建築施工管理技士 第一次検定 基本テキスト

テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト

TAC出版/図解が多く全体像をつかみやすい定番。分野の用語は、この1冊で流れを押さえてから過去問に入ると解きやすくなります。

価格・在庫は各販売ページでご確認ください。1級2級の参考書・過去問の比較もどうぞ。

木造屋根の構成部材

木造屋根は下から上に次の層で構成されています。

部材・層役割主な材料・仕様
棟木(むなぎ)屋根の頂部に水平に渡す部材。垂木の上端を支える。105×105mm程度
母屋(もや)棟木と軒桁の中間で垂木を支える横材。105×105mm程度
垂木(たるき)棟木から軒先に向かって斜めに渡す部材。野地板を支える。45×60mm。間隔303mm(1尺)が一般的
野地板(のじいた)垂木の上に張る下地板。葺き材を受ける面を形成する。構造用合板(厚さ9mm以上)が主流
下葺き材(ルーフィング)野地板の上に敷く防水シート。葺き材が破損した場合の二次防水線。アスファルトルーフィング940(JIS A 6005)
葺き材雨水を直接受ける最外層の仕上げ材。陶器瓦・化粧スレート・金属板等

垂木が骨格、野地板が面を作り、ルーフィングが防水の要です。葺き材は雨を受け止めますが、万一すき間から雨水が入っても、下のルーフィングが屋内への浸入を防ぎます。

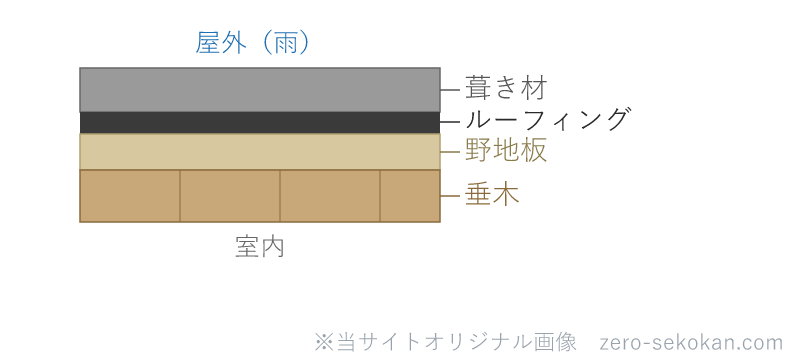

木造屋根の構成(垂木・野地板・ルーフィング・葺き材)の模式図
木造屋根の構成の模式図。下から垂木→野地板(構造用合板)→アスファルトルーフィング(二次防水)→葺き材(瓦・スレート等)の順に重ねる。ルーフィングは軒先から棟へ向けて張る。形・比率はイメージで、実物どおりではない。

垂木の施工管理確認ポイント

垂木は野地板・葺き材の重量を支えながら、棟から軒先に向かって斜めに架けられます。施工管理での確認事項は次のとおりです。

独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座で早めにたたき台を用意しておくと安心です。

野地板の施工管理確認ポイント

野地板に使われる構造用合板は、JAS規格で強度区分(1級・2級等)が規定されています。施工管理で確認すべきポイントは次のとおりです。

アスファルトルーフィングの施工管理確認ポイント

下葺き材のアスファルトルーフィング940(JIS A 6005)は、葺き材の下に敷く重要な二次防水層です。施工順序と重ね代を正しく確認します。

施工は軒先(水下)から棟方向へ順に重ねます。逆向きに張ると、継目から雨水が入り込みます。上の層が外側(上側)になるよう施工することで、雨水が継目から浸入しにくくなります。

重ね方向重ね代の目安
流れ方向(軒棟方向・上下の重ね)100mm以上
横方向(同じ段の左右の重ね)200mm以上
棟部・谷部・けらば部谷底・棟頂部から両側へ250mm以上重ねて折り返し固定する

ルーフィングはタッカー(ステープル)または専用釘で野地板に仮固定します。葺き材を施工するまでの間に風でめくれないよう、十分に固定されているかを確認します。

屋根勾配と葺き材の適合

葺き材ごとに施工メーカーや業界規格で使用可能な最低勾配が決まっています。設計図書の勾配が葺き材の適用範囲内であることを確認します。

葺き材の種類一般的な使用可能最低勾配の目安
陶器瓦(日本瓦)4寸勾配(10分の4)以上が一般的
化粧スレート(カラーベスト等)3寸勾配(10分の3)以上が目安
横葺き金属板(嵌合式)2寸勾配(10分の2)以上が目安
縦葺き金属板(瓦棒葺き等)0.5寸勾配(10分の0.5)程度から可能

勾配不足のまま施工すると、雨水がスムーズに流れず葺き材の継目から浸入しやすくなります。設計の勾配値と葺き材メーカーの施工基準を照合し、適合していることを着工前に確認します。

葺き材施工前のルーフィング中間確認を欠かさない

葺き材を施工してしまうとルーフィングは中に隠れて見えなくなります。だからこそ、野地板・ルーフィング施工後、葺き材施工前の段階での「中間確認」が要点になります。特に雨水が集中する棟部・けらば部・谷部は、重ね代の不足や折り返し処理の未施工が雨漏りに直結するため、重点的に見ます。

確認した状態は写真記録に残しておくと、隠れてしまう部位の施工証明となり、万一のクレーム対応でも根拠になります。

混同しやすい用語の整理

垂木(たるき) vs 母屋(もや)

垂木:棟木から軒先に向かって斜めに渡す細い部材。野地板を直接受ける。

母屋:棟木と軒桁の中間にある水平部材。垂木を下から支える。棟木・軒桁と平行に走る。

下葺き材 vs 防湿シート

下葺き材(ルーフィング):屋根の野地板上に敷く防水シート。二次防水として雨水の浸入を防ぐ。

防湿シート:床下の地面上に敷く湿気遮断シート。屋根用と床下用で用途が全く異なる。

屋根勾配の「寸」表示と「分数・角度」表示

寸勾配:水平距離10に対する鉛直高さ。4寸勾配=水平10に対して高さ4(傾斜角約21.8°)。

分数・角度表示:4寸=4/10=0.4勾配=約21.8°のように、同じ勾配を分数や角度で言い換えたもの。

理解度チェック

Q.

アスファルトルーフィングの重ね代は、流れ方向・横方向それぞれいくら必要か。

答えを見る

流れ方向(上下)100mm以上、横方向(左右)200mm以上。軒先から棟方向に向かって順次重ねていく。

Q.

野地板(構造用合板)の継手は垂木のどの位置に設ける必要があるか。

答えを見る

垂木上に設ける。継手が垂木と垂木の中間(空中)にあると合板がたわみ、防水性能や強度が低下する。

Q.

屋根勾配の「4寸勾配」とはどういう意味か。

答えを見る

水平距離10に対して鉛直方向に4の高さがある勾配のこと(4/10)。傾斜角は約21.8°。

Q.

アスファルトルーフィングの施工順序は棟から軒先、それとも軒先から棟か。

答えを見る

軒先から棟方向へ。雨水は上から下に流れるため、上の層が外側(上側)になるよう順に重ねることで継目からの浸入を防ぐ。

まとめ

RC・鉄骨の施工管理はRC・鉄骨にまとめています。

1級建築施工管理 第一次検定 問題解説集

過去問本命1級建築施工管理 第一次検定 問題解説集

地域開発研究所/用語を覚えたら過去問演習で定着。解説が丁寧な正統派。2級は2級のおすすめ参考書から。

独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る内容と料金の解説

独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。

参考資料

  • JIS A 6005(アスファルトルーフィングフェルト)
  • 公共建築工事標準仕様書(建築工事編)国土交通省
  • JAS 構造用合板の品質基準
