「外壁の通気工法って、透湿防水シートの重ね代や胴縁の寸法はどう確認すればいいの?」
この記事の要点
外壁の通気工法は、壁体内結露を防ぐために外壁材と断熱材・構造体の間に通気層を設ける工法です。施工管理では次の3点が重要です。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。

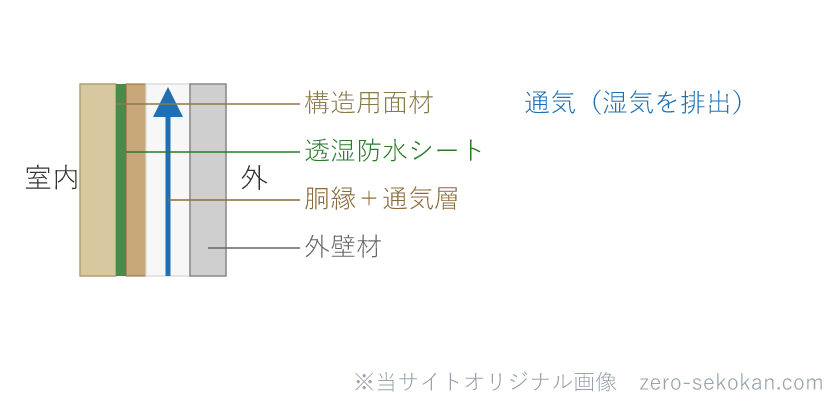

木造住宅の外壁は、冬場に室内の暖かく湿った空気が壁体内に侵入し、外壁材の内側で結露(壁体内結露)が生じることがあります。これが木材の腐朽・カビ・断熱性能の低下につながります。
外壁通気工法は、構造用面材(合板等)の外側に透湿防水シートを張り、その上に胴縁を取り付けて外壁材との間に通気層(一般に15mm以上)を設ける工法です。この通気層を空気が流れることで、壁体内に侵入した湿気を外に排出します。
壁の中に「呼吸できる隙間」を設けることで結露を防ぐ工法で、現在の木造住宅では標準的な工法として広く採用されています。
透湿防水シート(JIS A 6111)は、雨水は通さないが水蒸気は透過させる特性を持つシートです。外部からの雨水浸入を防ぎながら、壁体内から外へ湿気を逃します。
| 確認ポイント | 規定・目安 |
|---|---|
| 上下方向(横張りの段の重ね) | 90mm以上。上の段が外側になるよう重ねる(雨水が継目に入らないよう) |
| 左右方向(タテの継ぎ目) | 150mm以上。継ぎ目は柱・間柱の位置に設ける |
| 開口部周りの処理 | 窓・ドアの開口部周りはシートを折り返し、防水テープで固定する |
| シートの破れ・孔 | 施工中にタッカー留め以外の孔・破れがあれば防水テープで補修する |
透湿防水シートの施工後、胴縁・外壁材を取り付けると内側が見えなくなります。施工中に写真記録を残して重ね代の確認状況を記録しておくと、後の品質確認にも役立ちます。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
胴縁(どうぶち)は透湿防水シートの上に縦または横に取り付け、外壁材の下地と通気層の確保を兼ねます。
通気層は空気の入口と出口が確保されて初めて機能します。施工管理では次の出入口の処理を確認します。
| 部位 | 通気の扱い | 施工管理の確認 |
|---|---|---|
| 土台水切り部(通気の入口) | 外気が通気層へ入る入口。防虫網付き水切りで虫の侵入も防ぐ。 | 防虫網が通気を妨げていないか・隙間がふさがれていないか |
| 軒天・棟部(通気の出口) | 通気層の空気が外へ出る出口。軒天に通気孔を設ける場合と、棟換気から出す場合がある。 | 通気出口の面積が確保されているか。防虫網の詰まりがないか |
| 窓・換気口周り | 開口部をまたぐ部分では通気が分断されないよう胴縁の切り欠きや水平方向への空気の流れを確保する。 | 開口部上下の通気が連続しているか |
混同しやすい用語の整理
透湿防水シートは外部(外壁材側)に施工。雨水は通さないが水蒸気は透過させる。防湿シートは室内側に施工し、室内の湿気が壁体内に侵入するのを防ぐ。どちらも湿気に関係するが、施工位置と役割が逆です。
通気工法は透湿防水シートと外壁材の間に胴縁を設けて通気層(15mm以上)を確保する。壁体内結露対策として現在の主流。直張り工法は防水シートの上に外壁材を直接張る。通気層がないため壁体内結露のリスクがある(古い木造建物で見られる)。
外壁通気工法における透湿防水シートの重ね代(上下方向・左右方向)はいくらか。
上下方向(横張りの段の重ね)は90mm以上、左右方向(タテの継ぎ目)は150mm以上。上の段を外側に重ねて雨水が継目から浸入しないようにする。
外壁通気工法で通気層を確保するための胴縁の最低厚さはいくらか。
18mm以上が一般的な基準。これにより15mm以上の通気層が確保できる。
透湿防水シートと防湿シートの違いは何か。
透湿防水シートは外壁材側(外部)に施工し、雨水を防ぎながら水蒸気を外へ透過させる。防湿シートは室内側に施工し、室内の湿気が壁体内に入るのを防ぐ。施工位置と役割が逆。
外壁通気工法で通気が機能するために必要な「入口」と「出口」は何か。
入口:土台水切り部(防虫網付き)から外気が入る。出口:軒天通気孔または棟換気から空気が外に出る。どちらかがふさがれると通気が機能しない。
