本ページはプロモーション(アフィリエイト広告)を含みます。
けんせつる
「WBGT(暑さ指数)って何度を超えたら作業を中断するの?気温と何が違うの?」
この記事の要点
WBGT(湿球黒球温度)は気温・湿度・輻射熱を組み合わせた「暑さ指数」で、作業強度ごとに基準値が設定されています(日本産業衛生学会)。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
WBGT(暑さ指数)とは、気温だけでなく湿度・輻射熱(太陽や地面からの熱線)を総合した暑熱環境の指標(湿球黒球温度)のことです。
単位は℃(摂氏)で表されます。Wet Bulb Globe Temperatureの頭文字です。
気温が同じでも、湿度が高ければ汗が蒸発しにくく体感は大きく異なります。また、アスファルト舗装や鉄板等からの輻射熱が強い建設現場では、気温計だけでは暑熱環境を正確に評価できません。
WBGTはこれらを考慮しているため、熱中症リスクの評価に適した指標です。
言い換えると、「WBGTは体が感じる暑さ(体熱ストレス)をより正確に表した温度」ですね。
日本産業衛生学会が定める許容基準(WBGTの限界値)と厚生労働省指針では、作業強度別に次の基準が示されています。

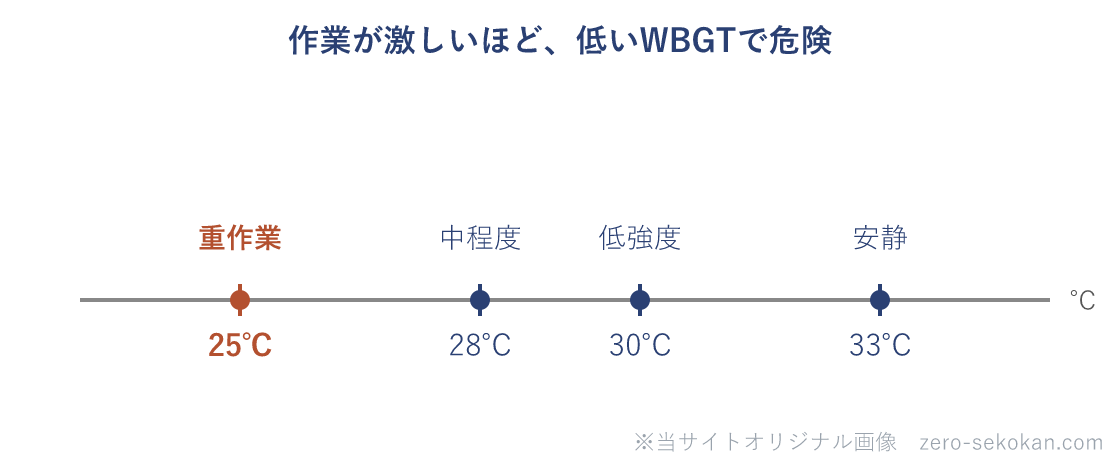

| 作業強度の区分 | WBGT基準値 | 建設現場での作業例 |
|---|---|---|
| 激しい作業(重作業) | 25℃ | 資材の運搬・コンクリート打設・鉄骨建方等の重労働 |
| 中程度の作業 | 28℃ | 型枠組立・鉄筋組立・内装工事等の中程度作業 |
| 低強度の作業 | 30℃ | 軽い持ち運び・立ち作業・測量等の軽作業 |
| ほとんど安静 | 33℃ | 休憩・監視業務等 |
基準値を超えた場合は、作業を中断して涼しい場所で休憩させることが原則です。特に直射日光下の建設現場では、WBGT計(黒球温度計)を作業場所の近くに設置して定期的に確認します。
気温より3~5℃程度低くなることが多いですが、湿度や輻射熱によっては逆転するケースもあります。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
厚生労働省「職場における熱中症の予防のための重点対策」に基づき、施工管理者は次の対策を実施します。
| 対策 | 内容 |
|---|---|
| WBGT値の把握 | 作業場所付近にWBGT計を設置し、1時間ごとを目安に計測・記録する |
| 水分・塩分補給の指示 | 20~30分ごとに200~250mLの水分補給を促す。塩分(塩あめ・経口補水液等)も補給させる |
| 休憩場所の確保 | 冷房・扇風機を備えた休憩室(クールスポット)を現場内に確保する |
| 作業の中断・中止 | WBGT基準値を超えた場合は作業を中断し、異常が見られた作業者は直ちに休憩・冷却・受診させる |
| 健康管理 | 熱中症リスクが高まる期間(6~9月)の作業前に健康状態を確認する。睡眠不足・二日酔い・発熱がある作業者は屋外高温作業に従事させない |
人間の身体は暑熱環境に継続的にさらされることで、体温調節機能が改善(暑熱順化)します。暑熱順化には7~14日程度かかると言われています。
そのため、高温期の作業開始初日・新規入場者・長期休暇明けの作業員は暑熱順化が不十分な状態にあります。施工管理者は次の点に特に注意します。ヒヤリハットにつながりやすい状況なので、KY活動とセットで実施することが基本です。
施工管理の基本は施工管理にまとめています。
混同しやすい用語の整理
気温(乾球温度):空気の温度を測る。湿度・輻射熱は反映されない。
WBGT:気温・湿度・輻射熱を組み合わせた暑熱環境指数。湿球温度の影響が大きいため、屋外でも気温(乾球温度)より数℃低くなることが多い(輻射熱が強いと差は縮まる)。
熱中症:暑熱環境での体温調節機能の破綻による総称(I?III度の重症度区分がある)。
熱疲労(II度に相当):大量発汗による脱水・塩分喪失が主症状。
嘔吐・倦怠感・頭痛等。
熱痙攣:塩分不足による筋肉のけいれん。
水だけ補給して塩分が足りない場合に生じやすい。
建設現場でコンクリート打設等の重作業を行う場合のWBGT基準値はいくらか。
25℃(暑熱順化者・日本産業衛生学会等の許容基準)。WBGTが25℃を超える場合は重作業を中断または強度を下げる対応が必要。
WBGTが気温(乾球温度)より低くなることが多いのはなぜか。
WBGTは湿球温度の影響(重み0.7)が大きく、汗の蒸発による冷却を反映するため。気温が同じでも湿度が低いほど気温との差は大きくなる。輻射熱が強いと差は縮まるが、通常は気温より数℃低い。
暑熱順化が完成するまでの期間はどのくらいか。
7〜14日程度。新規入場者・長期休暇明けの作業者はこの期間中、作業強度を下げる・休憩を多くとる等の段階的対応が必要。
熱中症により意識障害が発生した場合の応急処置として優先度の高い行動は何か。
救急車の要請(119番通報)と同時に、全身冷却(氷水・ぬれタオル等で体を冷やす)を実施する。熱中症III度は致命的になる可能性があり、初動の速さが結果を大きく左右する。
過去問本命1級建築施工管理 第一次検定 問題解説集
独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る
/内容と料金の解説
独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。
参考資料
※ この記事の確認日:2026年6月
資格を取ったら、次はキャリアと年収
施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。
登録・相談は無料
受験ガイド・人気記事
WBGT超過や体調不良は工程より安全を優先する
WBGTが基準値を超えた場合や作業者が体調不良を訴えた場合は、工程優先ではなく安全を最優先に判断してください。「少しくらい大丈夫」と作業を続けさせるケースが熱中症死亡事故の背景にあります。
熱中症III度(意識障害・高体温)は、救急車を呼びながら全身冷却(氷水・ぬれタオル等)を行います。短時間で致命的になるため初動の遅れが結果を左右します。施工計画書に応急処置の手順(異常発見→連絡→応急処置→救急要請)を記載しておくと確実です。
