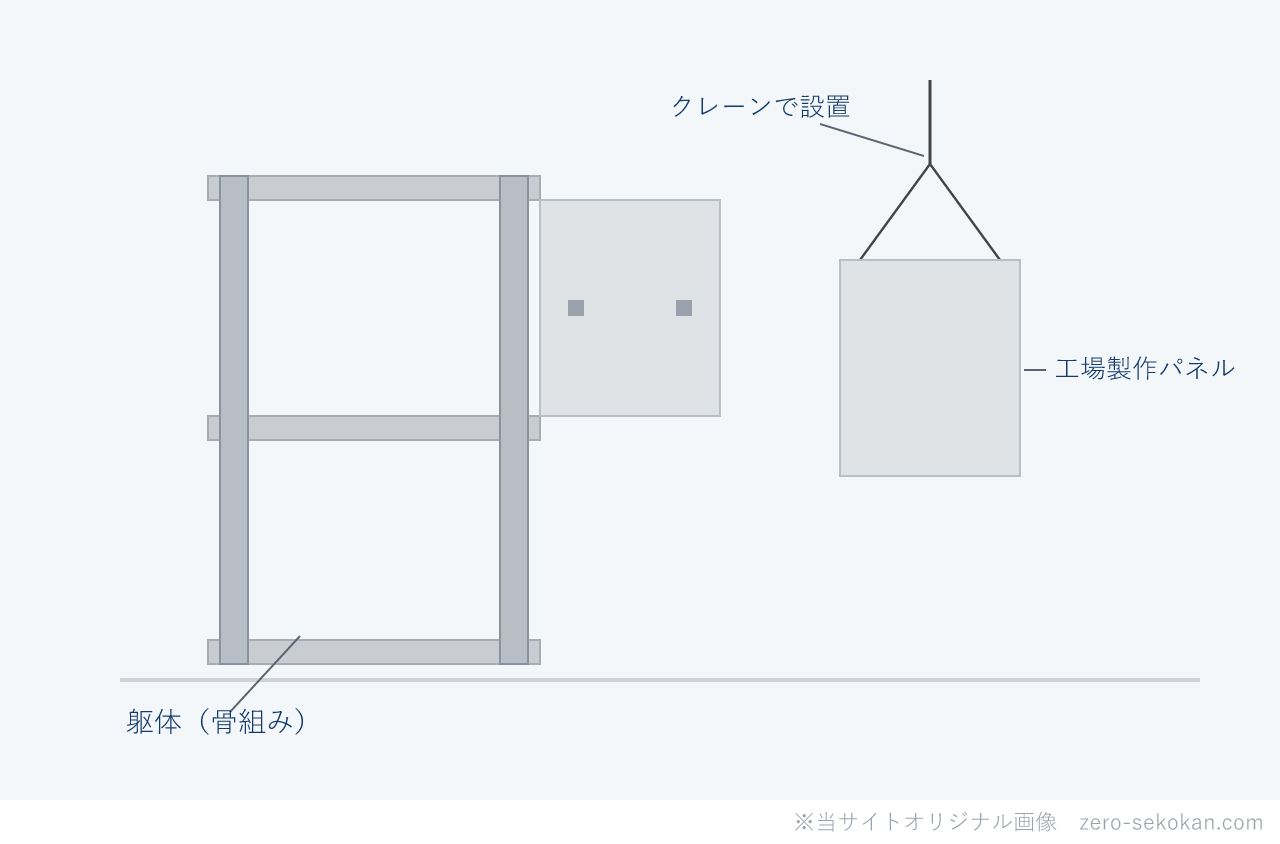

パネル工法ってよく聞くけど、プレキャストと何が違うの?施工管理でどこを見ればいいの?
この記事の要点
パネル工法は、工場で製作した壁・床・外装などのパネルを現場で組み立てる工法の総称です。材料によってコンクリートパネル(PCa)・鋼製パネル・木質パネルなどがあります。
施工管理上の確認ポイントは搬入時の品質確認・設置精度(位置・垂直・水平)の確認・接合部の品質管理の3点です。特にプレキャストコンクリート(PCa)パネルは接合部の充填確認が重要です。
パネル工法は現場打ちと比べて工期短縮・品質安定のメリットがある一方、設置精度と接合部管理が施工管理の要になります。
これから受験する人は受験ガイド、教材選びはおすすめ参考書・過去問もどうぞ。
テキスト本命わかって合格(うか)る 1級建築施工管理技士 第一次検定 基本テキスト
価格・在庫は各販売ページでご確認ください。1級・2級の参考書・過去問の比較もどうぞ。
ここは混乱しやすいところですね。
プレキャスト工法は工場でコンクリート部材を製作して現場で組み立てる工法で、パネル工法はこれを含むより広い概念です。
| 種類 | 材料 | 主な用途 |
|---|---|---|
| PCaパネル(プレキャストコンクリート) | コンクリート | 外壁・床・間仕切り壁 |
| 鋼製パネル | 鋼板 | 外装パネル・ALC板と組み合わせた外壁 |
| ALCパネル | 軽量気泡コンクリート | 外壁・間仕切り壁(ALC参照) |
| 木質パネル | 木材・合板 | 木造の壁・床(2×4工法など) |
言い換えると、「工場で作ったパネルを現場に持ってきて組み立てる工法の総称がパネル工法、その中でコンクリート製のものがプレキャスト工法」ということです。
パネル工法では工場製作が中心になるため、搬入時の確認が品質管理の最初のステップです。
独学で二次検定(施工経験記述)の書き方に不安があるなら、添削が受けられる独学サポート事務局の通信講座
で早めにたたき台を用意しておくと安心です。
パネルの設置精度確認は次のポイントで行います。
例えば、外壁のPCaパネルで垂直精度が出ていないと、窓枠との取り合いに隙間が生じたり、シーリング幅が不均一になったりします。設置直後の精度確認がその後の仕上げ工程の品質を左右します。
接合部はパネル工法の品質管理で最も重要な部分です。
混同しやすい用語の整理
パネル工法は工場で製作したパネルを現場で組み立てる。在来工法(現場打ち)は現場で型枠を組んでコンクリートを打設する。パネル工法は工期短縮・品質安定のメリットがある一方、搬入・設置精度・接合部管理が課題になる。
PCaパネル(プレキャストコンクリート)は通常のコンクリートを型枠成形した重いパネル。ALCパネルは気泡を含む軽量気泡コンクリートで軽量・断熱性が高い。施工管理の確認方法も異なる。
パネル工法の施工管理で搬入時に確認すべきことは何か?
①品質証明書・製品検査記録の設計値との照合、②外観検査(ひび割れ・欠け・傷の確認)、③符号確認(設計図のパネル符号と一致しているか)、④保管方法の確認。
パネル設置精度の確認項目を3つ挙げよ。
①位置精度(通り芯・基準線との照合)、②垂直精度(下げ振り・レベルで確認)、③目地幅(隣接パネル間の目地幅が均一か)。床パネルの場合は水平精度も確認する。
PCaパネルの接合部でグラウト充填確認が重要な理由は?
グラウトが不完全充填だと接合部の耐力が設計値に達しない。また充填後は内部が見えないため、施工中に充填量の記録と充填孔からの状態確認が唯一の品質証明手段となるから。
> プレキャストコンクリートとは?を確認する
> ALCパネルとは?を確認する
RC・鉄骨の施工管理はRC・鉄骨の施工管理にまとめています。
過去問本命1級建築施工管理 第一次検定 問題解説集
独学がきつい・第二次の経験記述に不安があるなら、添削まで付く通信講座も選択肢です。経験記述の添削・独学サポート事務局を見る
/内容と料金の解説
独学の教材は1級のおすすめ参考書・過去問に、試験のしくみ・勉強法は受験ガイドにまとめています。
参考資料
・JASS 10 プレキャスト鉄筋コンクリート工事(日本建築学会)
・公共建築工事標準仕様書(建築工事編)
※ この記事の法令確認日:2026年5月
資格を取ったら、次はキャリアと年収
施工管理は人手不足で売り手市場です。今の待遇に不満があるなら、建設業界に強い転職エージェントに相談だけでもしておくと、自分の市場価値と選択肢が見えます。
登録・相談は無料
受験ガイド・人気記事
似た外観でも内部の配筋・開口が違う。符号確認が命
パネル工法で施工管理者がよく後悔するのは「搬入時に符号確認をしっかりやらなかった」ケースです。
パネルはいくつかの種類が混在することが多く、似たような外観でも内部の鉄筋配置・開口位置が違います。設置後に気づくと取り替えコストが跳ね上がります。
また「グラウト充填の確認記録が残っていない」問題も起きます。充填完了の確認は目視だけでは不十分で、充填量の記録と写真がないと後から証明できません。
